Toiture



Le toit a été traité en plusieurs étapes. La première a été l'isolation entre chevrons qui est détaillée dans la page isolation.

Les opérations ont étés par la suite :



La pose du pare-pluie

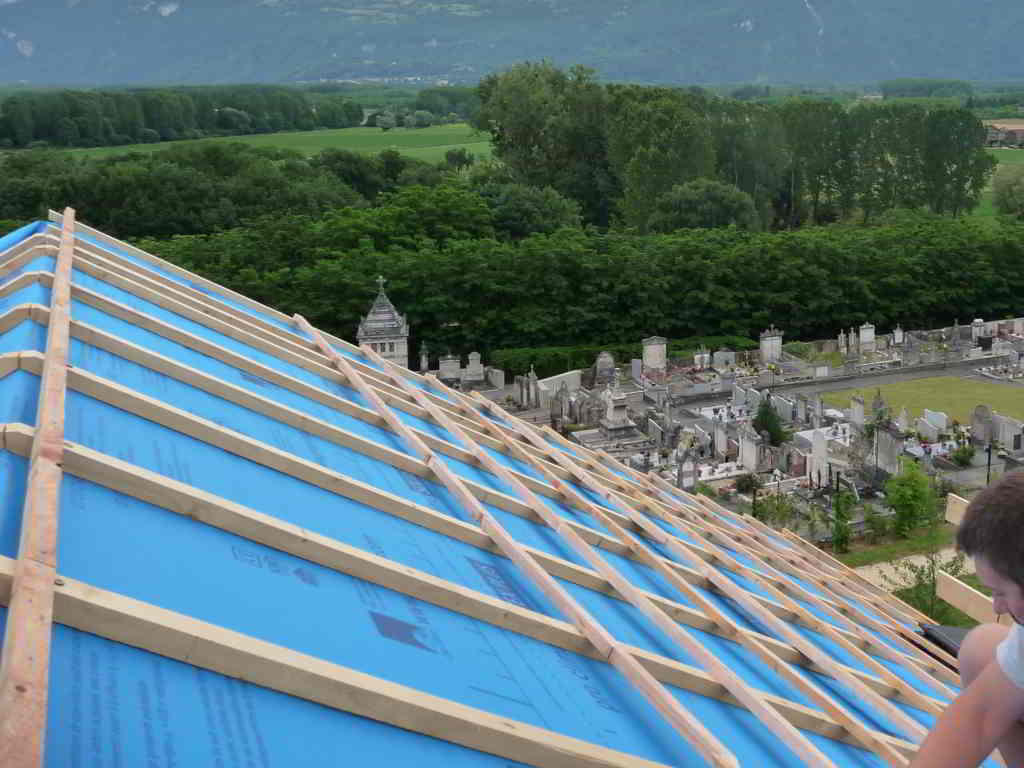

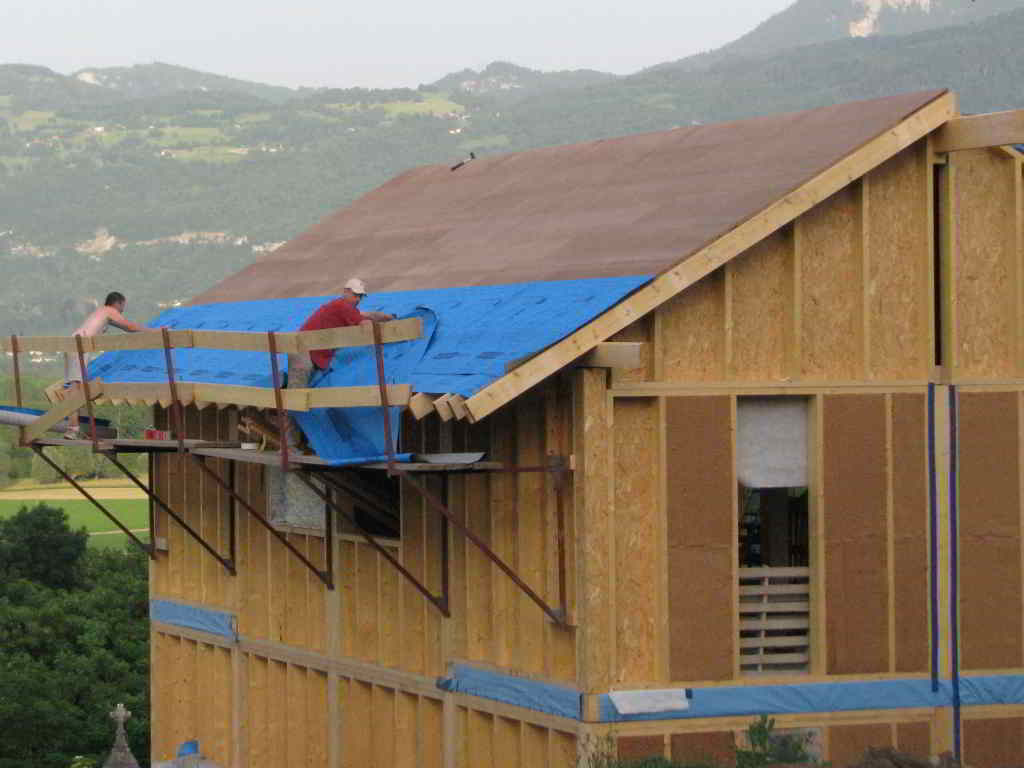

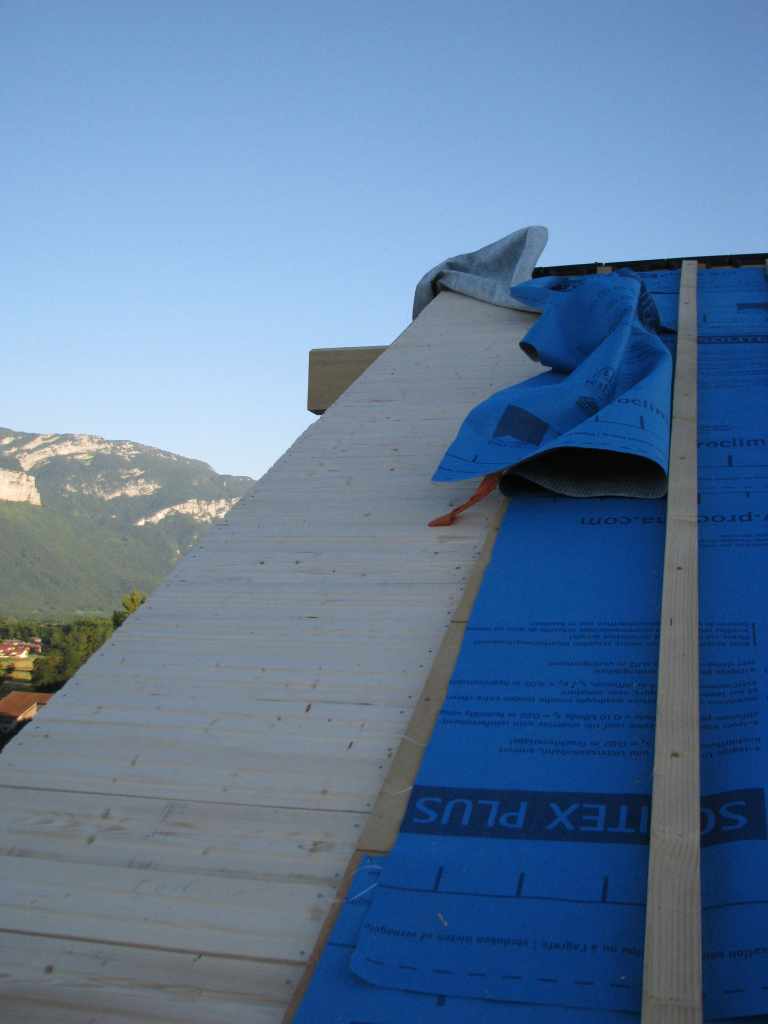

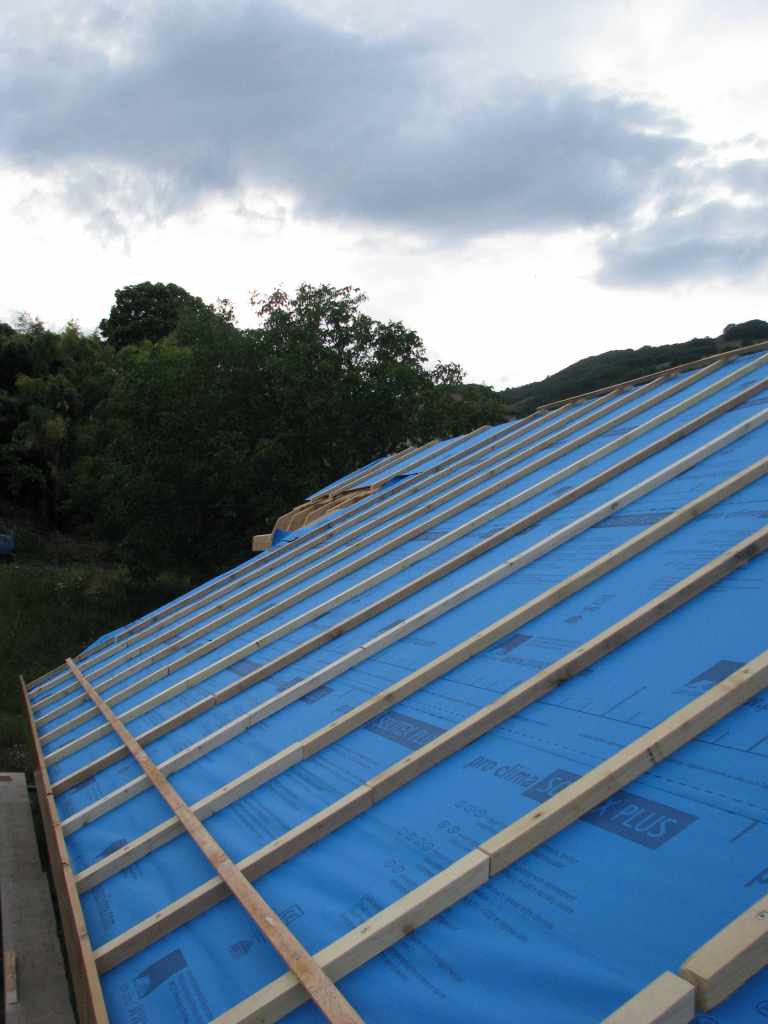

Le pare-pluie a été une étape délicate car il fallait positionner les lais avant qu'elles soient réellement fixées par les contrelattes. Une belle galère et il a fallu s'y reprendre à deux fois pour le pan nord. Au départ on avait agraphé les lés sur la fibre de bois mais cette fixation était plutôt symbolique et les lés ont vite fait de se décrocher. On en est donc venu à les clouer en faisant correspondre le clouage avec les chevrons. De cette façon on a pu obtenir une fixation fiable. A gauche la première tentative perturbée par le vent qui a eu vite fait de faire sauter presque toutes les agraphes. On a donc tout enlevé, puis enroulé les lés de pare-pluie et on les a fixées petit à petit en les déroulant et en en posant les contre-lattes au fur et à mesure. Au centre on peut voir la face nord où le pare-pluie dépasse largement du coté ouest et reciproquement coté est. En effet les chevrons de bordure n'ayant pas encore été mis en place nous avons laissé de la marge. A ce niveau le pare-pluie n'est pas indispensable mais à été prévu pour protéger le lambris des dépassés de toit d'éventuelles fuites de la couverture. Les contre-lattes ont été recoupées pour laisser libre l'espace où doit être posé le lambris des dépassés de toit.

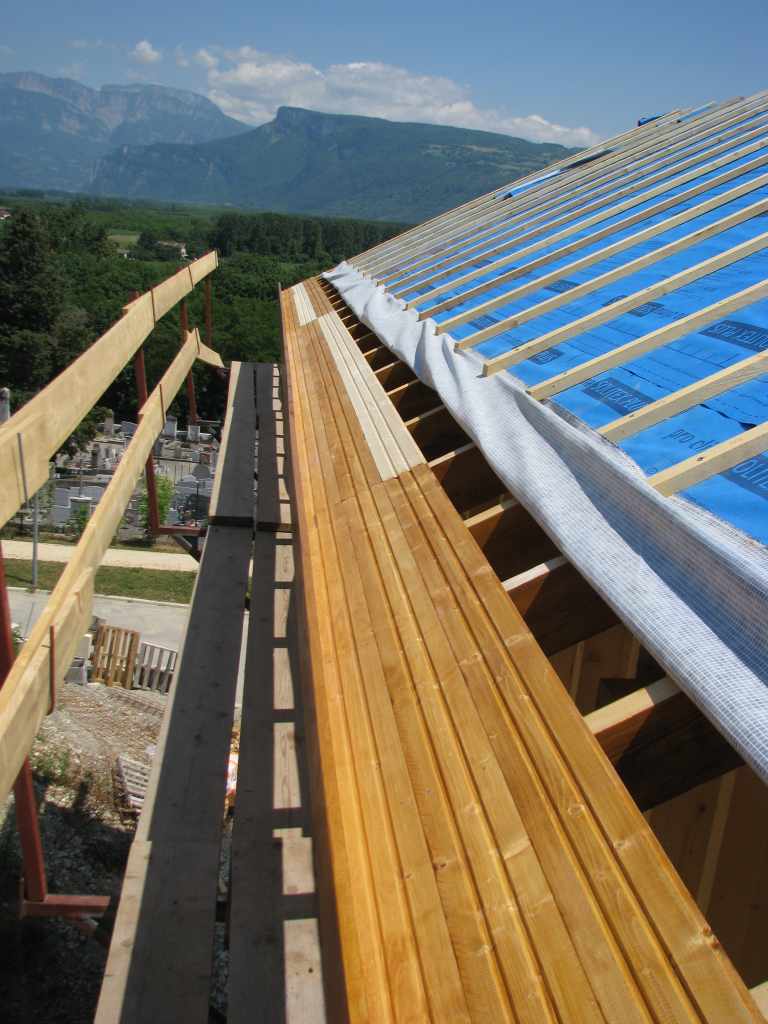

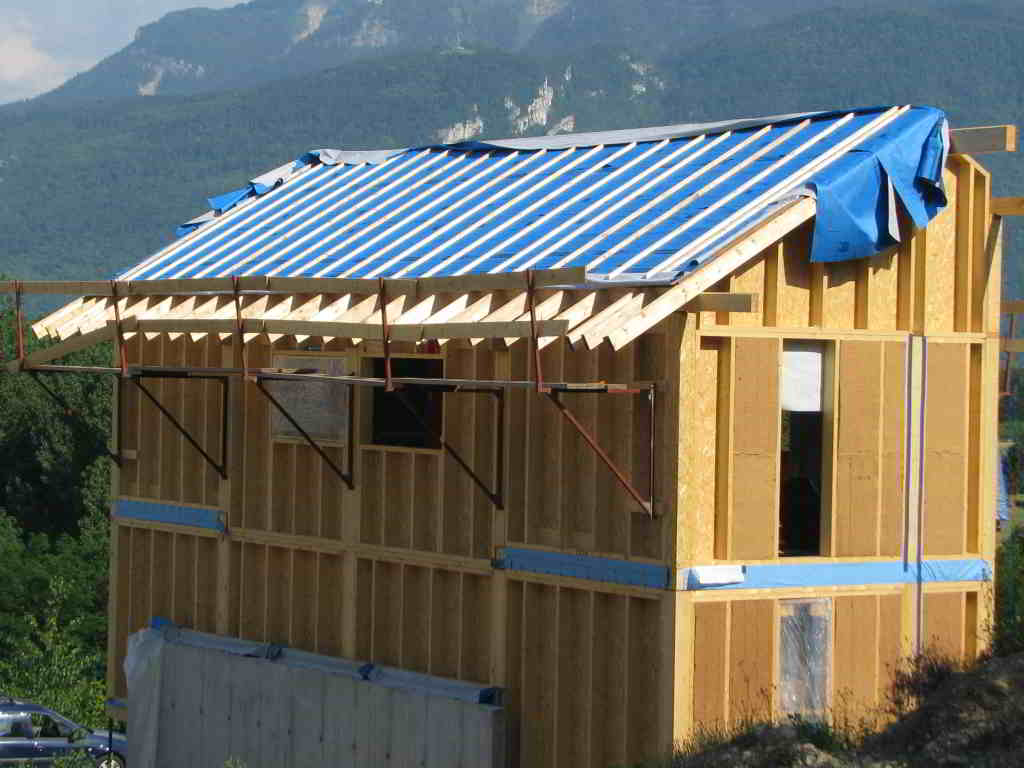

La technique étant rodé le pan sud a été une formalité avec une petite difficulté supplémentaire liée au décroché de la terrasse.

La pose du lambris des dépassés de toit

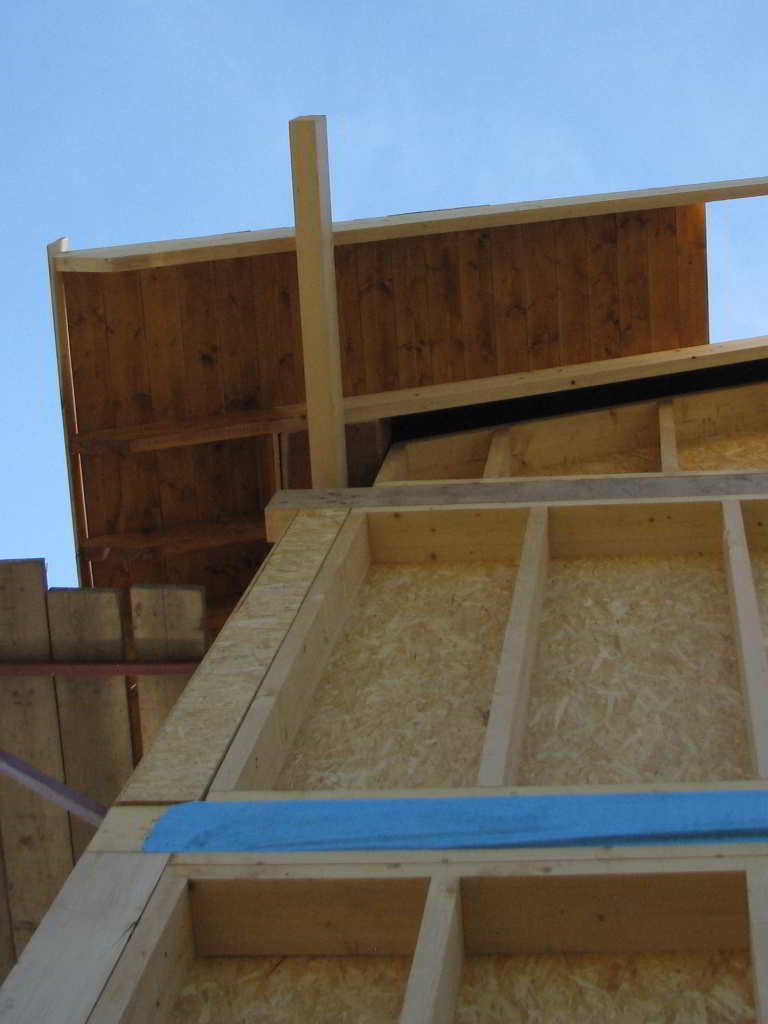

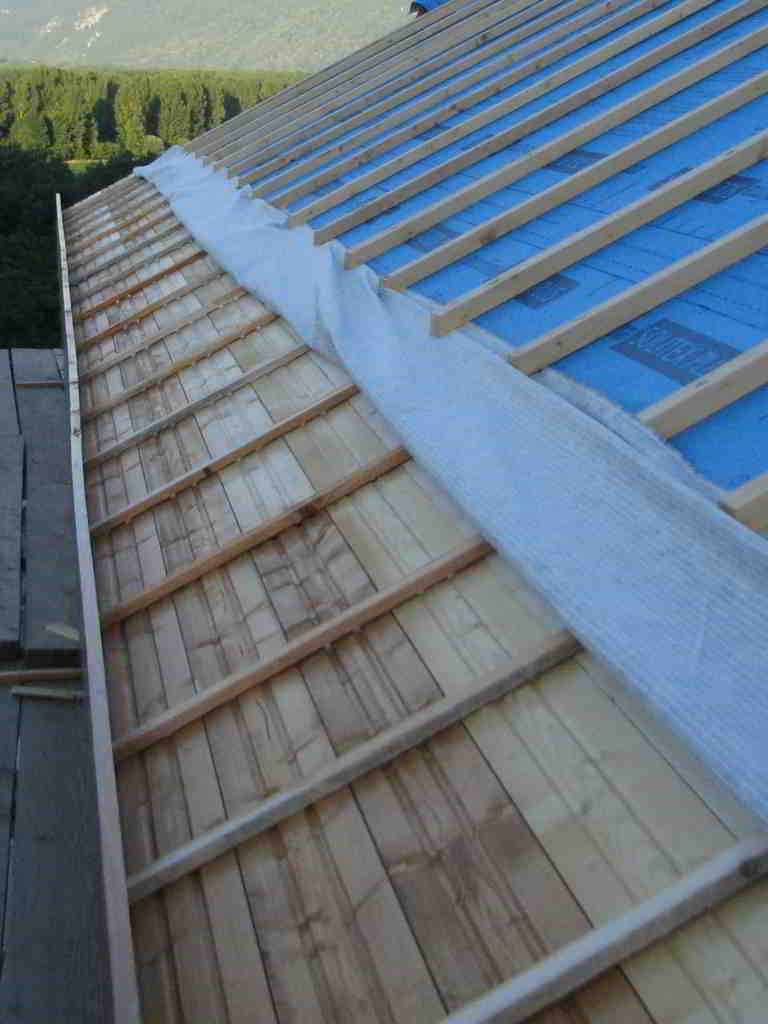

Le lambris des dépassés de toit a été préalablement lasuré pour éviter de faire l'acrobate à 10 mètres du sol. Les lames de lambris sont recoupées pour se terminer sur un chevron et ne présenter aucune jointure visible par le dessous. Cela consomme un peu plus de matériau mais on trouve cela plus esthétique. La première lé de pare-pluie dans la partie inférieure a été enroulée vers le haut afin de faciliter la pose du lambris. Sur la photo de droite on peut voir les iteaux qu'il a été nécessaire de poser pour compenser la différence d'épaisseur entre le lambris et les plaque de fibre de bois dense (épaisseur 35 mm).

La réalisation du littelage

Une fois le lambris et les extrémité des contre-lattes mis en place j'ai pu attaquer la pose du littelage. J'ai réalisé cette étape seul. La plus grande difficulté étant de tirer correctement les repères à la corde à tracer.

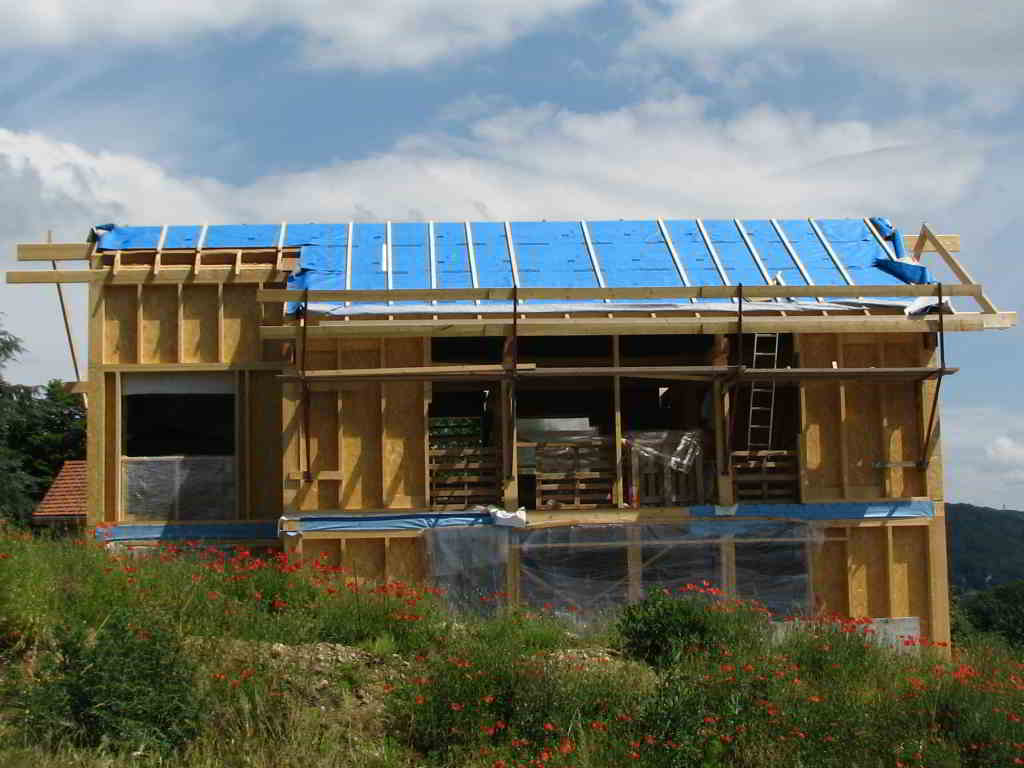

Le montage des tuiles

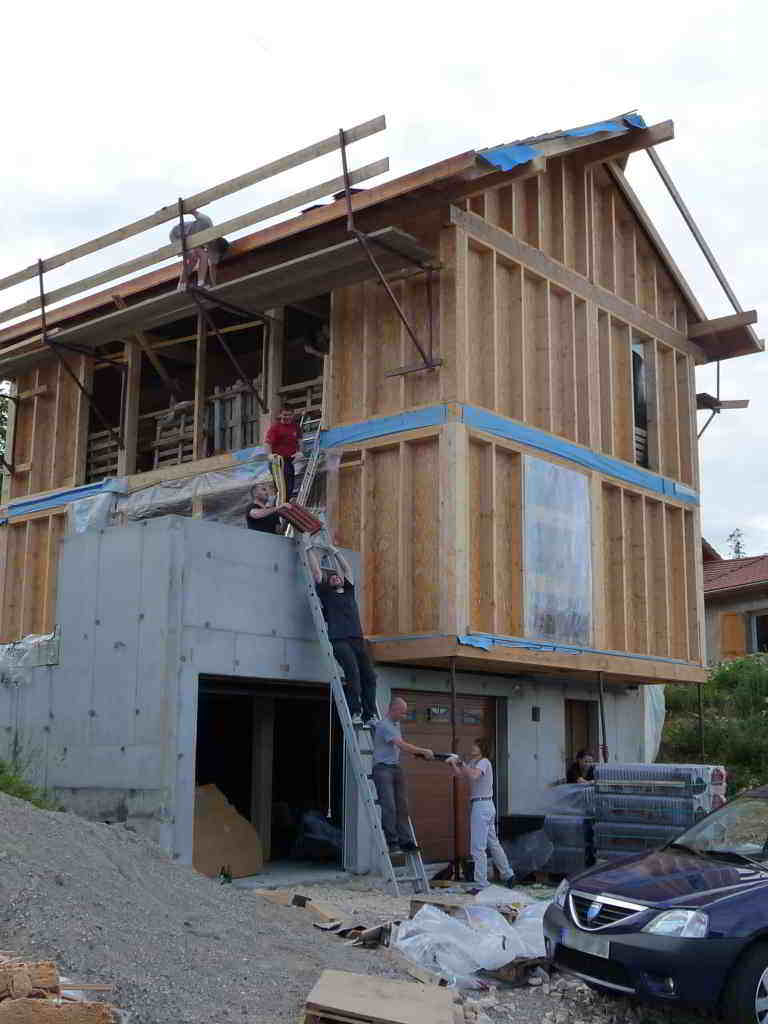

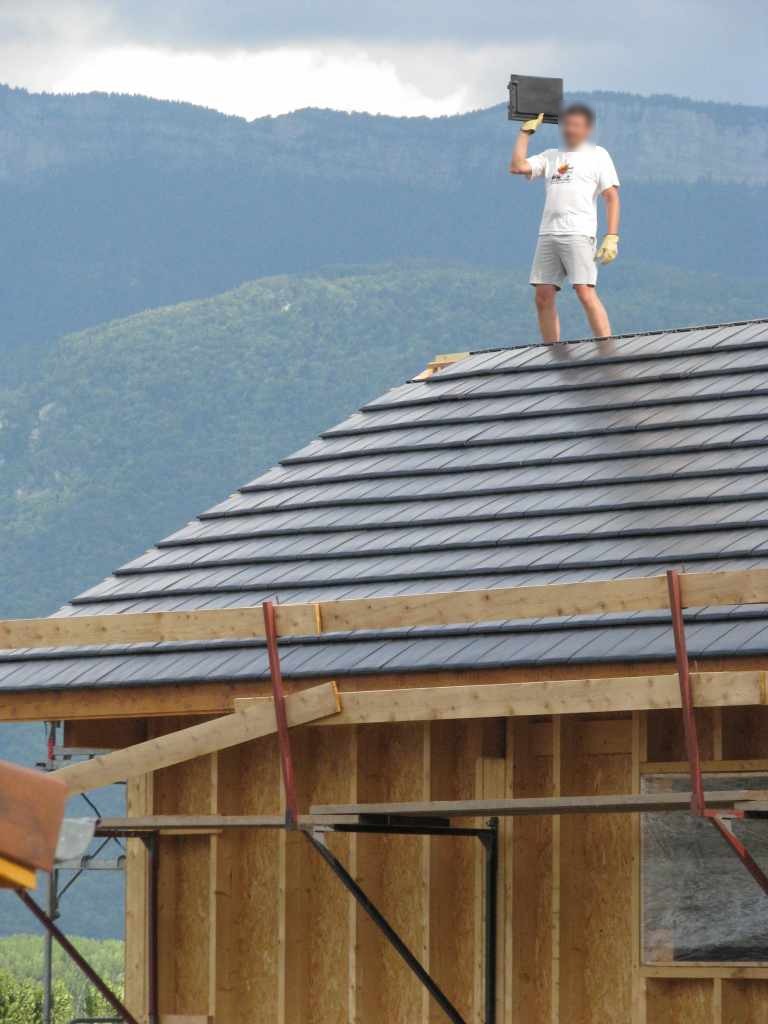

Je pensais pouvoir stocker les palettes de tuiles dans notre garage, mais la grue du camion ne pouvait pas y poser les tuiles car le linteau ne donnait pas assez de hauteur. Du coup les palettes ont été posées devant la maison et on a anticipé le montage des tuiles sur le toit au lendemain, bien que le littelage soit loin d'être terminé. Pour ça j'ai embauché quelques sympathiques stagiaires pour me préter mains fortes (5 palettes à monter). Le transfert c'est fait en 2 étapes. première étape du bas de la maison au deuxième étage (photo de gauche. Après une petite pause apéritif (avec modération). Puis on monte un bon paquet de tuile sur le toit (pas tout faute de place et pour pouvoir circuler un minimum). Après ça une utilisation des palettes toute trouvée : une table pour l'apéritif dinatoire de cloture de l'opération. Les tuiles finalement ça fatigue et on est mieux assis en fin de compte.

Encore un grand merci à Florence, Marie, Gégé, Jean-Marc, Jean-Michel, Jérémy, Pierre-Jean, Steven, et bien sur ma chérie.

La mise en place de la couverture

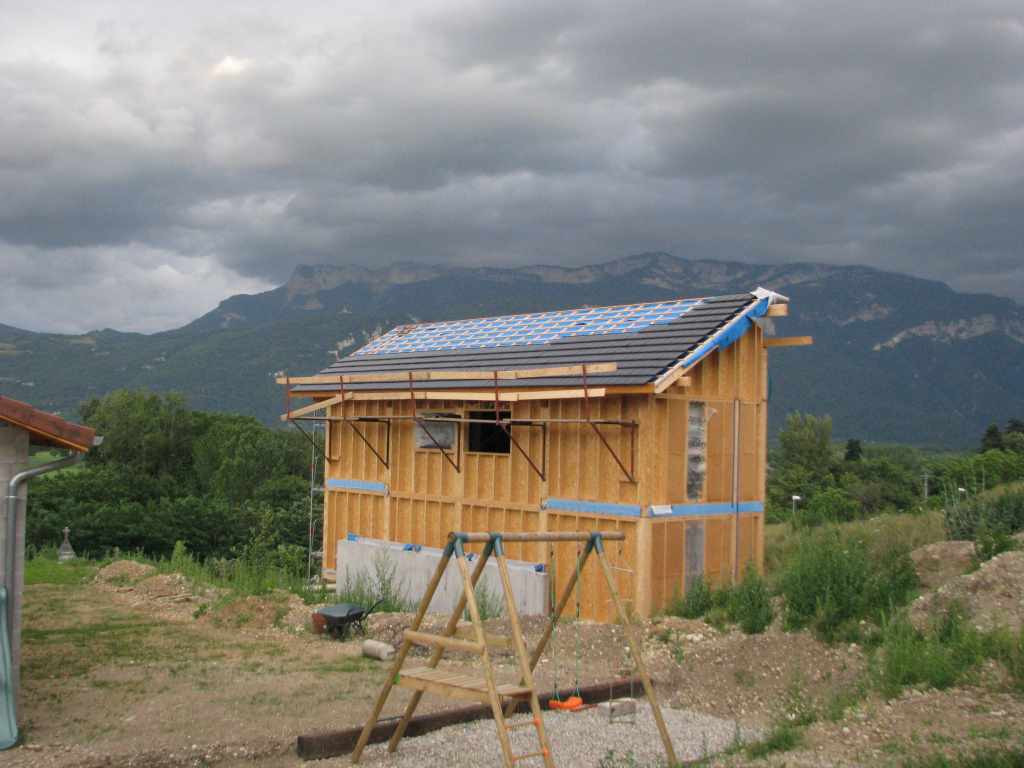

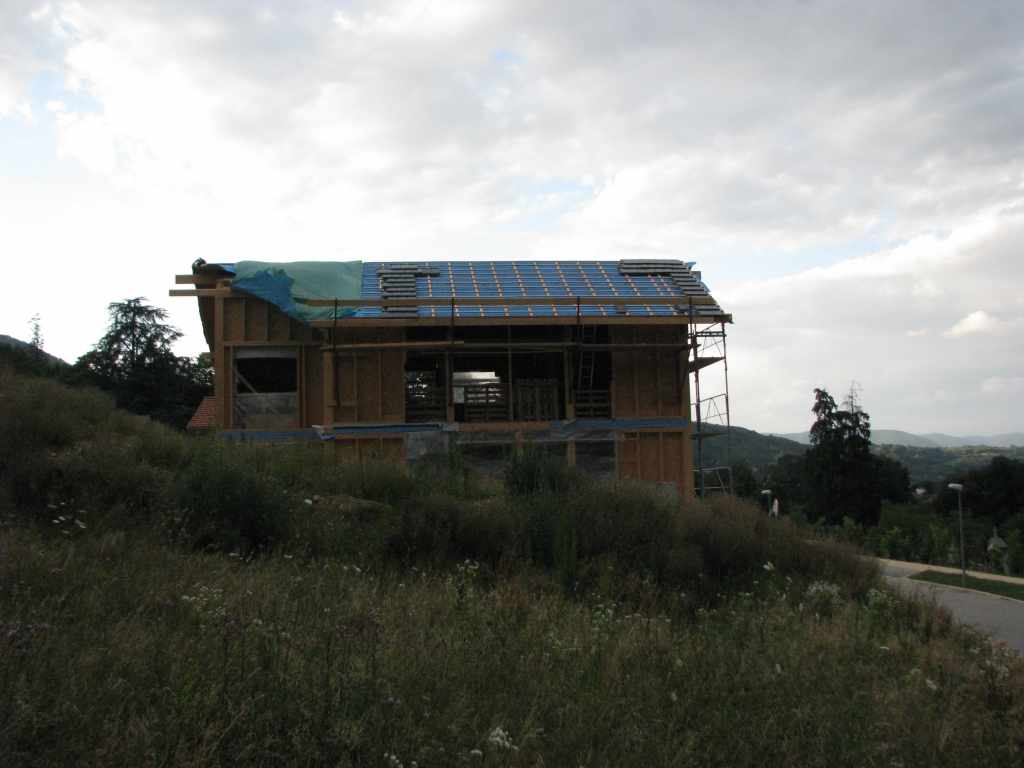

Cette étape correspond à la mise en place des tuiles. Du coté sud (photo de gauche) pas grand chose à faire car les panneaux photovoltaïques occupent une grande partie de la toiture. Par contre du coté nord ça a été une autre paire de manche. Mais même pratiquement tout seul j'y suis quand même arrivé. La dernière tuile n'a en fait pas correspondu à la photo de droite car ni les tuiles de rives ni les tuiles faîtières n'étaient posées. En effet nous avons souhaité recouvrir les planches de rive d'un habillage en zing afin de minimiser l'entretien et donner une touche plus contemporaine. Il a donc fallu attendre la pose de la zinguerie avant de poser les dernières tuiles.
