Terrassement
Juillet 2008 est arrivé et c'est le début effectif du chantier. Comme très souvent la première étape a été le terrassement.

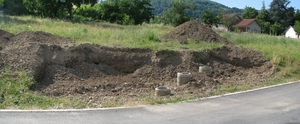

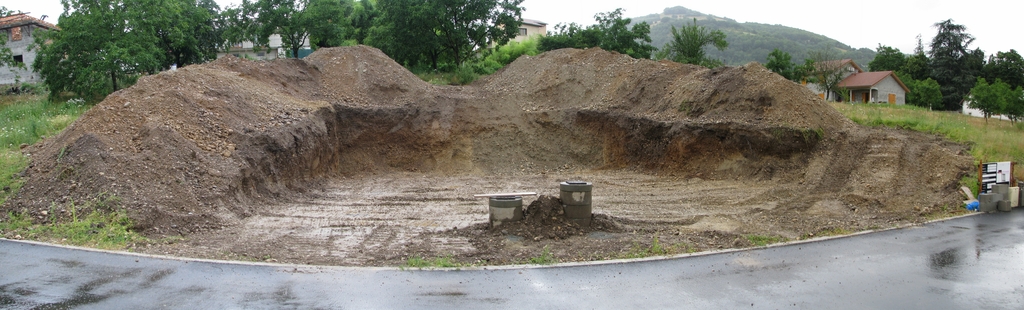

Celui-ci a pris des dimensions importantes du fait de la légère pente du terrain mais surtout du fait de notre souhait de disposer d'un sous-sol pratiquement enterré complètement (voir vues). Comme on peut le voir cela représente un gros volume de terre, trop gros volume !!!
De plus le maçon qui réalise le terrassement ayant commis une petite erreur de lecture des plans et n'ayant pas creusé suffisamment dans le sens de la longueur (il manquait 2 à 3 mètres) pour implanter la maison dans la pente. La nouvelle opération de terrassement avec évacuation de la terre cette fois a repris sous le soleil !! Dans la série tout va bien on a eu droit à un embourbement du camion, après quoi ce fut la casse de la pelleteuse.
Après les démarches d'expertise d'assurance, trois semaines se sont écoulées et enfin la pelleteuse a été réparée.

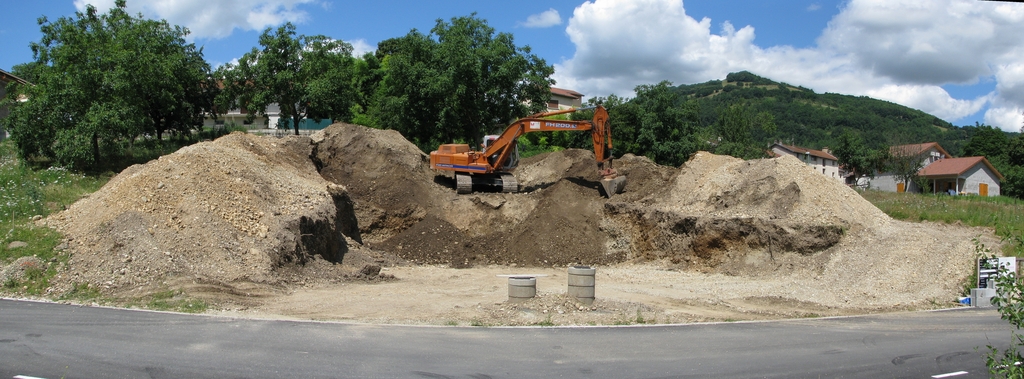

Les travaux reprennent une demi journée durant laquelle la longueur de la plate-forme est matérialisée en stockant les terres sur la plate-forme. Et de nouveau panne de pelleteuse !!!

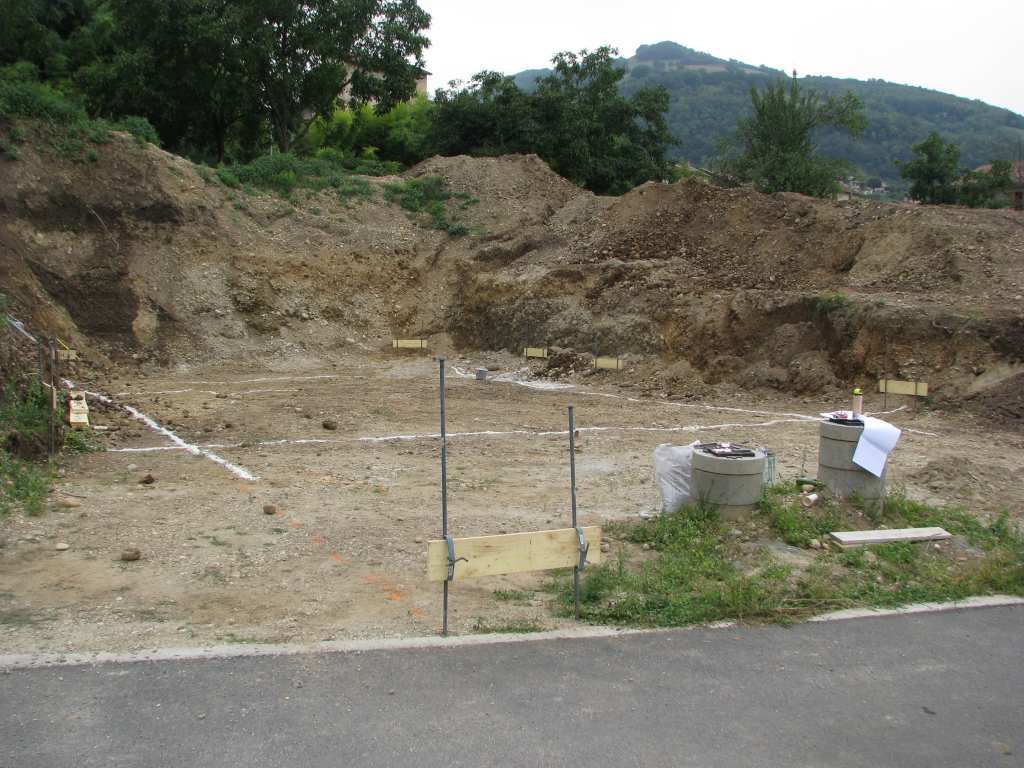

Le maçon rattaque avec une nouvelle pelleteuse loué auprès d'une autre société, et là tout se passe bien. La plate-forme est terminée fin des mésaventures de terrassement (on espère).
