Maçonnerie
Ces travaux se décomposent selon les étapes suivantes :
- La réalisation des fondations
- La réalisation de l'amorce des murs
- La réalisation des dalles
- L'élévation des murs
- La finalisation de la plate-forme
- Le coulage de la dalle du hall
La première phase de l'isolation a été réalisée en atelier chez le charpentier. Celui-ci ne pouvant

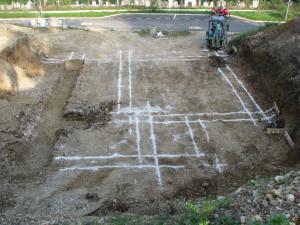

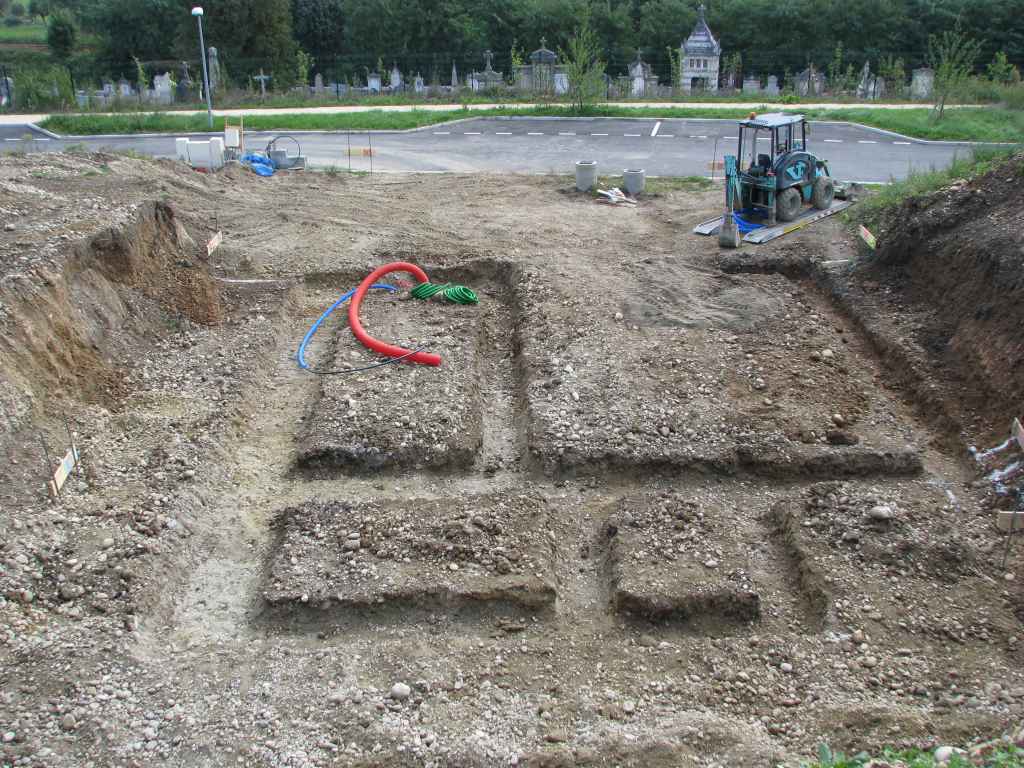

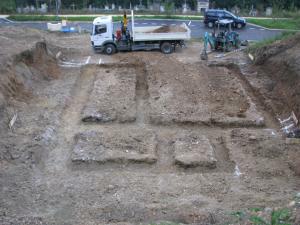

Pour démarrer en fanfare la maison à peine tracée les pluies du 12 et 13 septembre 2008 ont écroulées une partie des flans du décaissement et effacés en partie le tracé des fouilles. Après vérification quelques erreurs ont étés repérées et signalées au maçon.


Le premier tracé de la maison était un peu trop orienté ouest le tracé a donc été corrigé. Cela a nécessité un complément de terrassement pour libérer de l'espace pour permettre de couler le mur sud matérialisant l'extrémité de la terrasse.

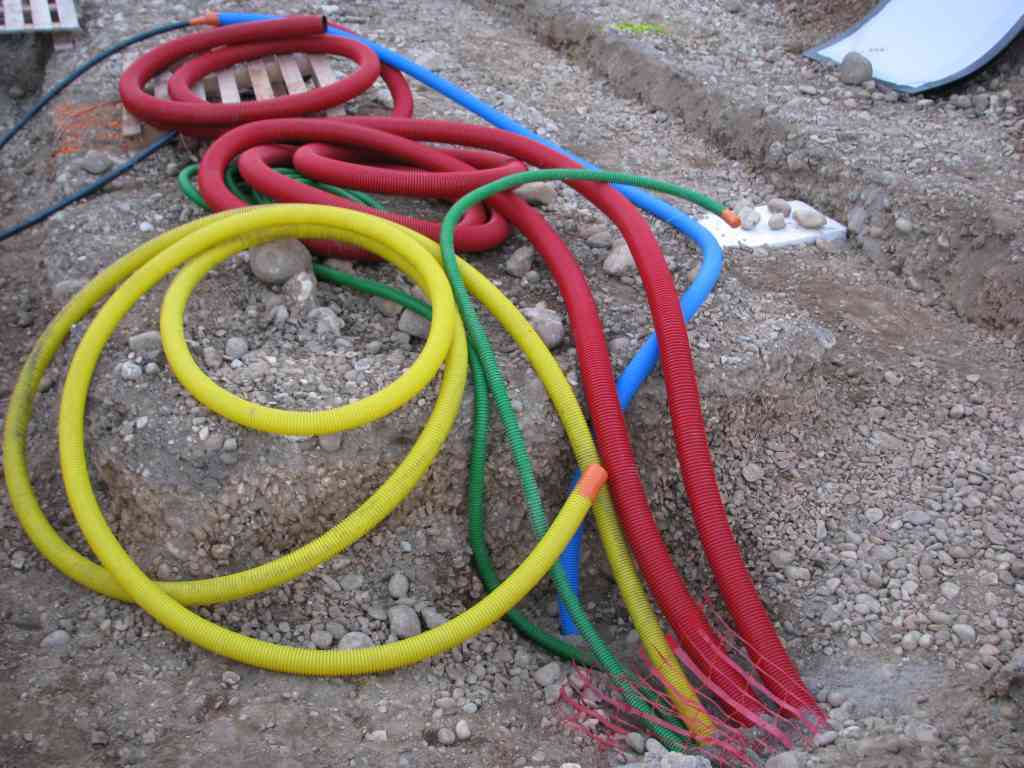

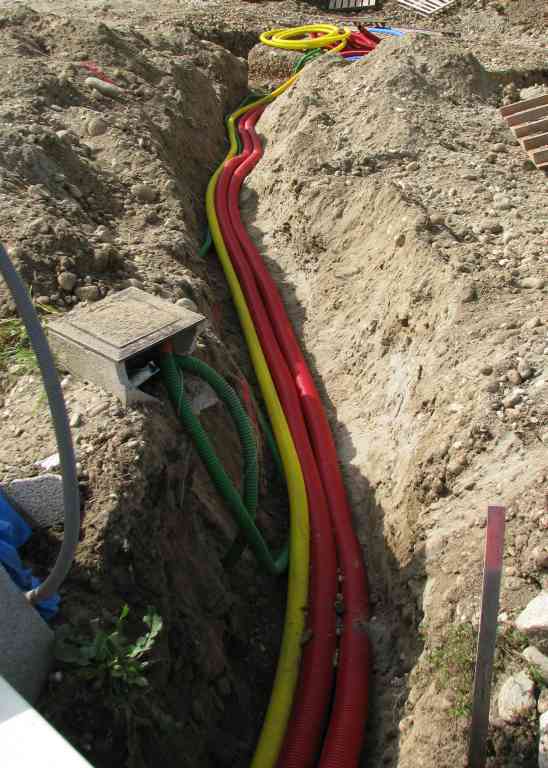

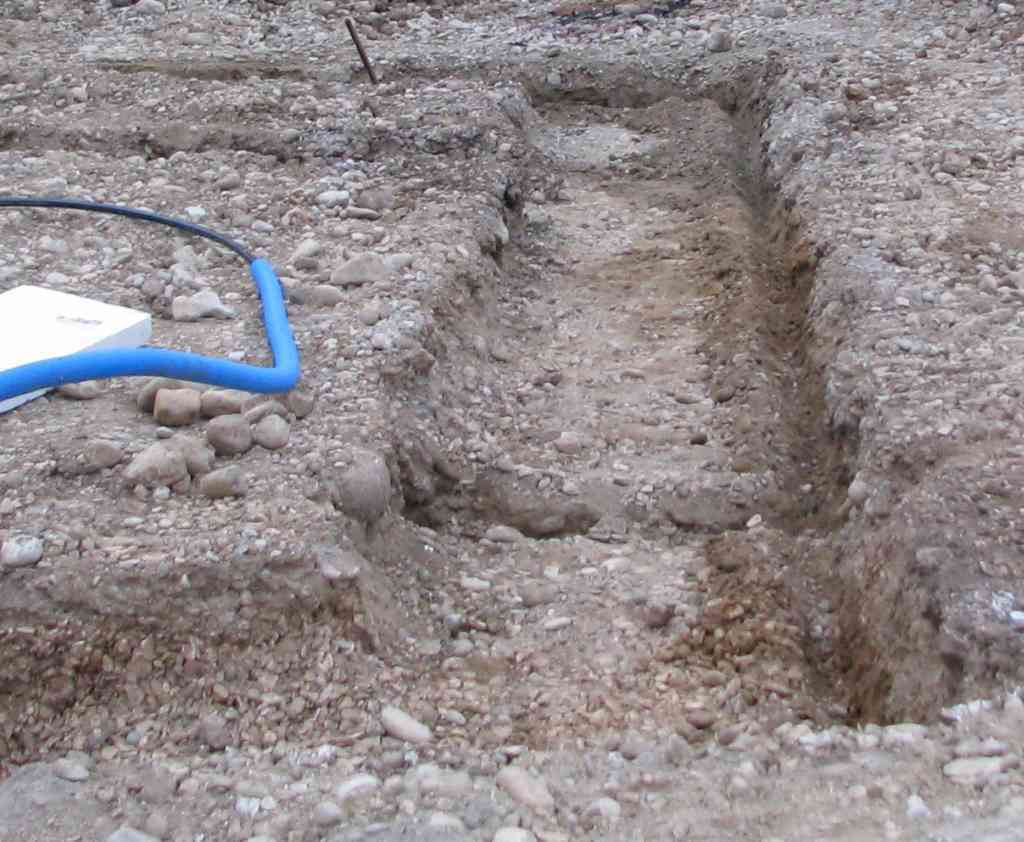

La mise en place des VRD a été émaillée de plusieurs problèmes. Malgré nos recommandations une gaine unique (de fort diamètre) a été tirée en lieu et place des deux gaines de 90 mm demandées (une pour l'alimentation du bâtiment et une pour réinjecter la production photovoltaïque dans le réseau). Ensuite le regard de téléphone a été endommagé. Et enfin la gaine (jaune) pour le gaz a été oubliée.
Après analyse de l'étude thermique préliminaire, nous décidons d'augmenter l'épaisseur des murs. Les travaux ont donc étés stoppés dans l'attente des plans de maçonnerie actualisés. De ce fait les tranchées ont été partiellement recouvertes pour ne pas être déteriorées par les intempéries. Ce délai a été mis à profit pour refaire les VRD correctement.

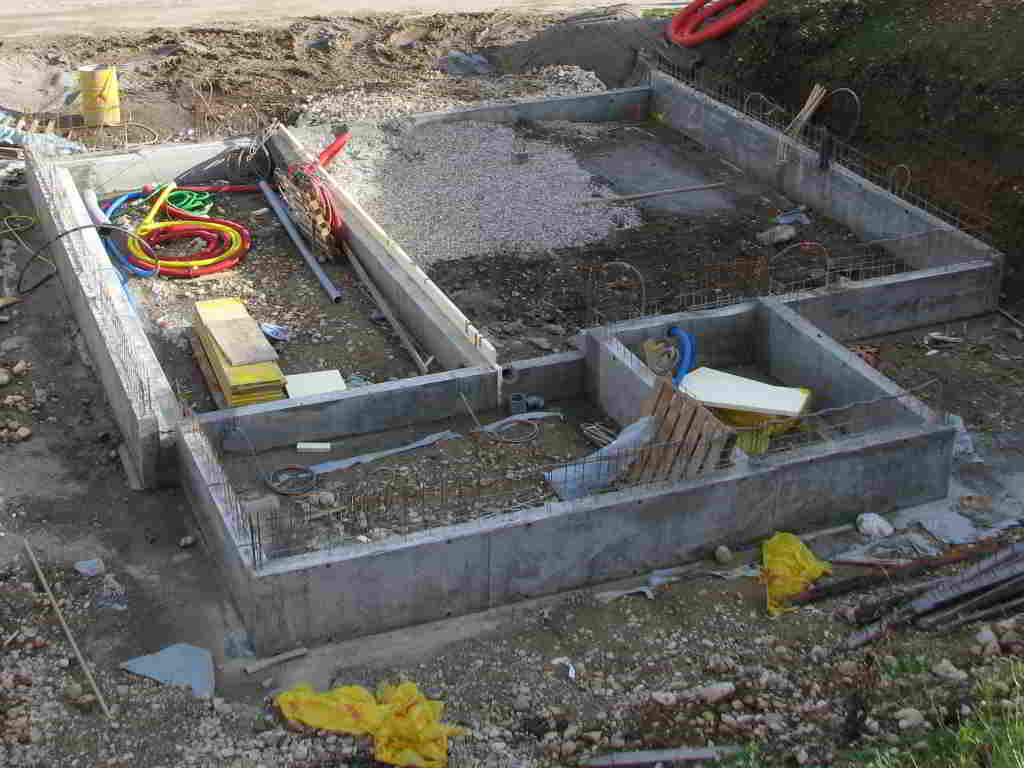

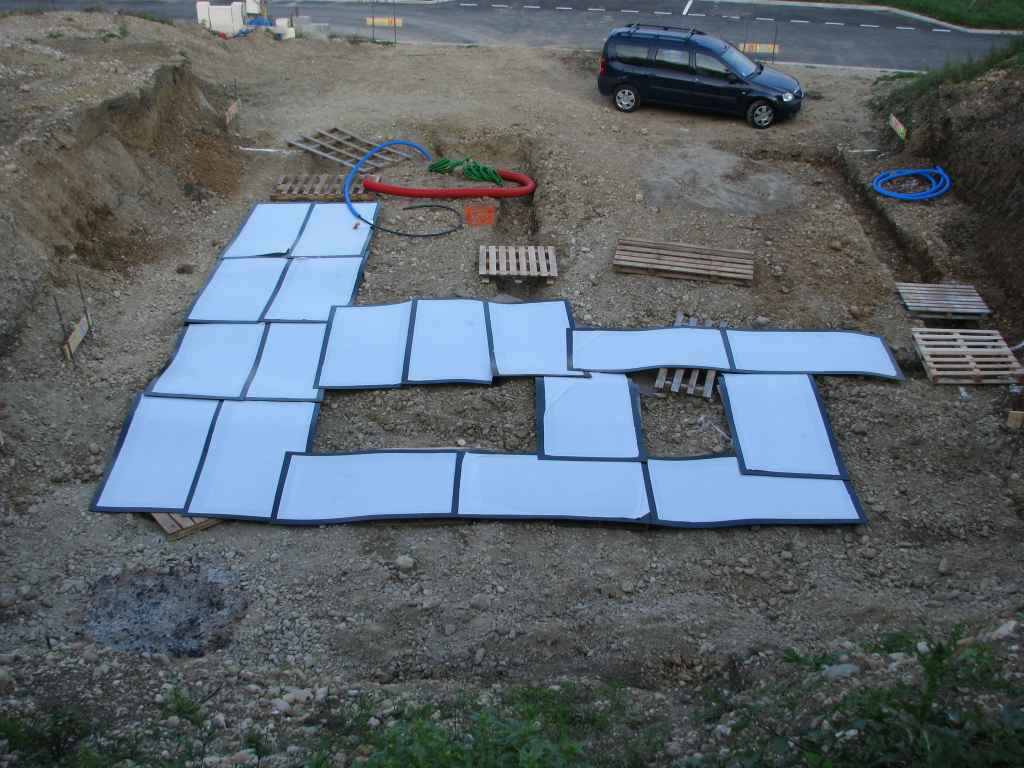

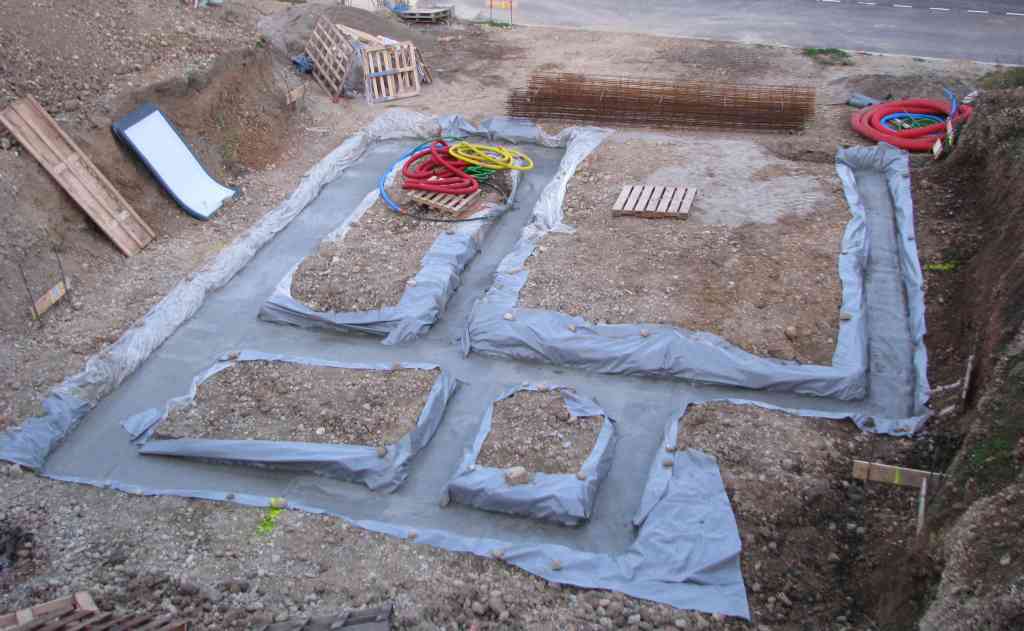

Après une pause de 4 semaines les choses sérieuses ont repries et les semelles n'ont pas besoin d'être modifiées. La boucle de terre a été mise au fond des fouilles dans une petite tranchée du coté extérieur de la maison. Le mercredi 15 octobre 2008 le béton de propreté de la première partie des semelles est enfin coulé. Les fondations sont protégées par une membrane plastique comme cela se fait en altitude pour limiter le risque de remonté capillaire d'humidité.

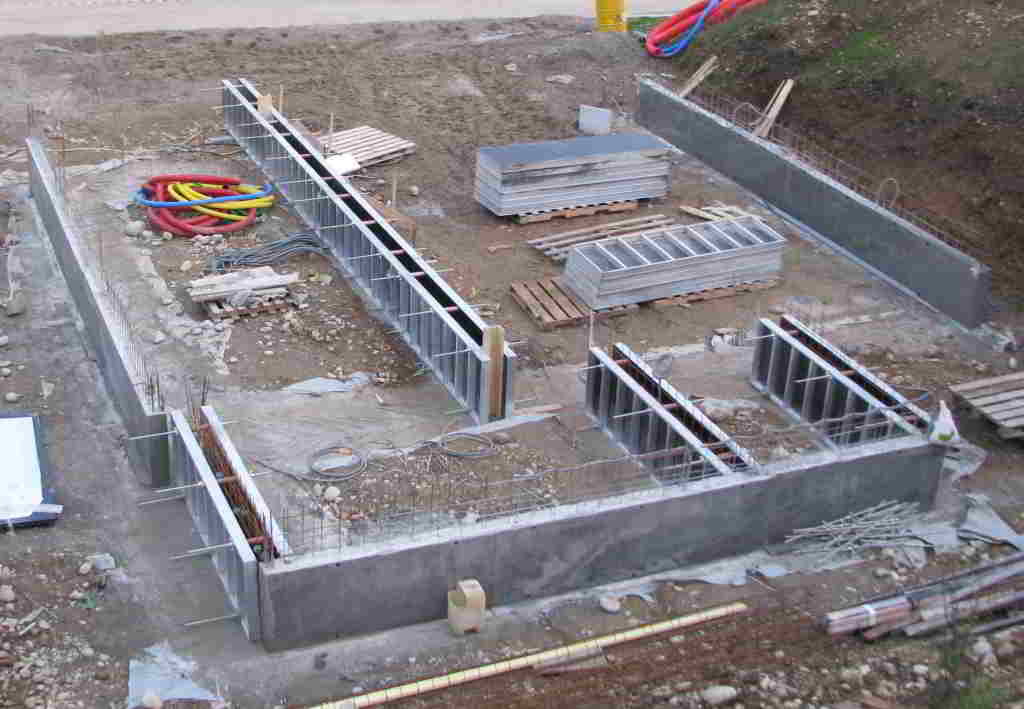

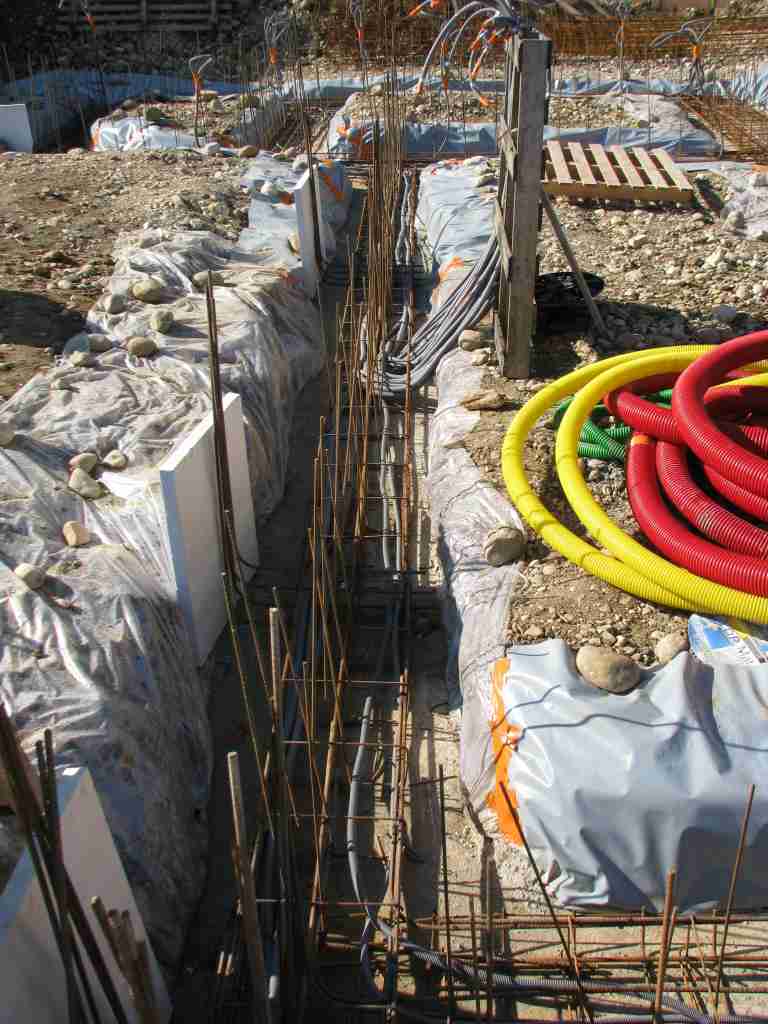

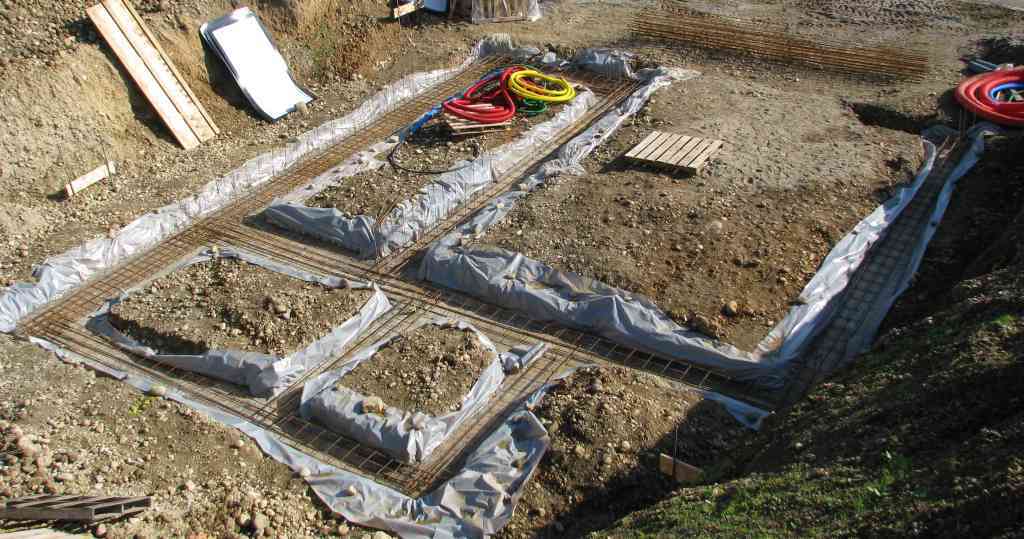

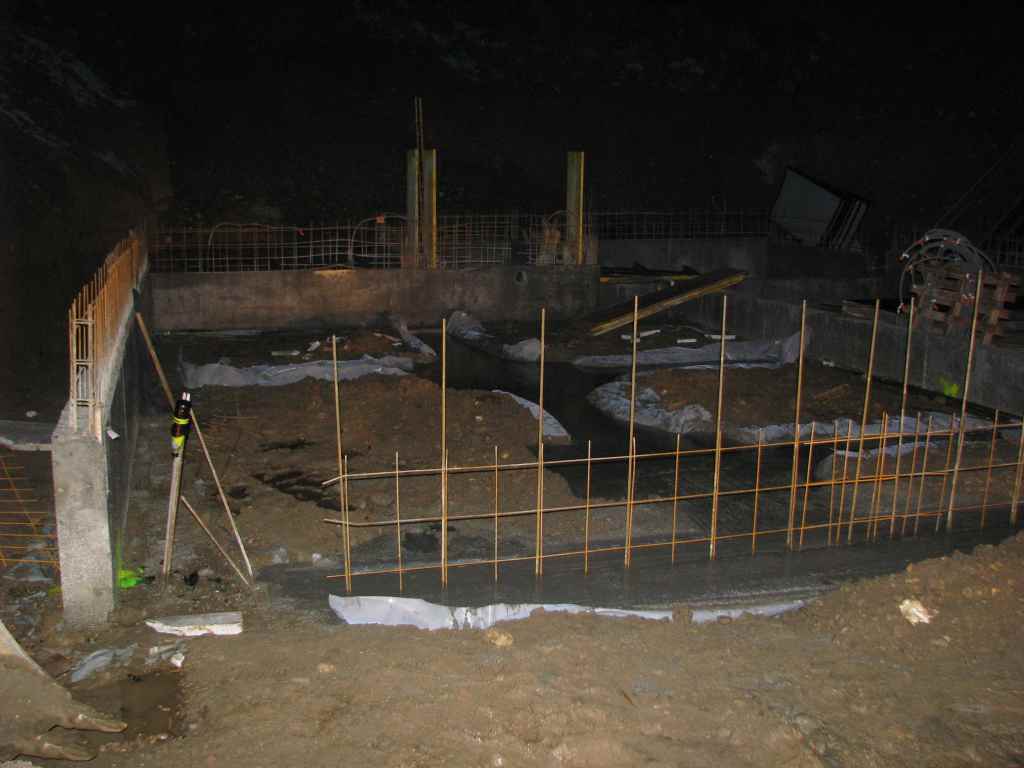

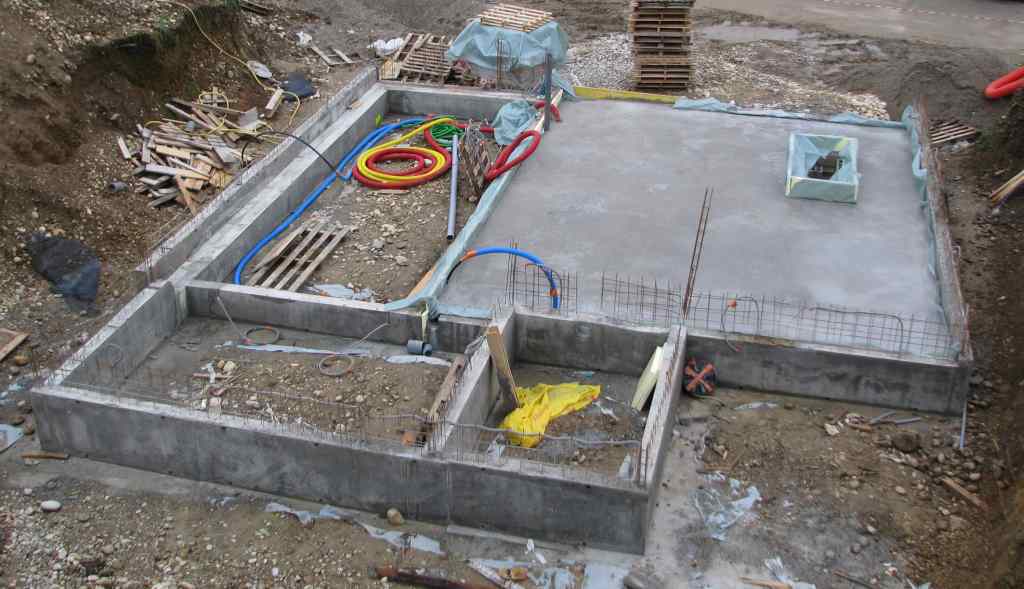

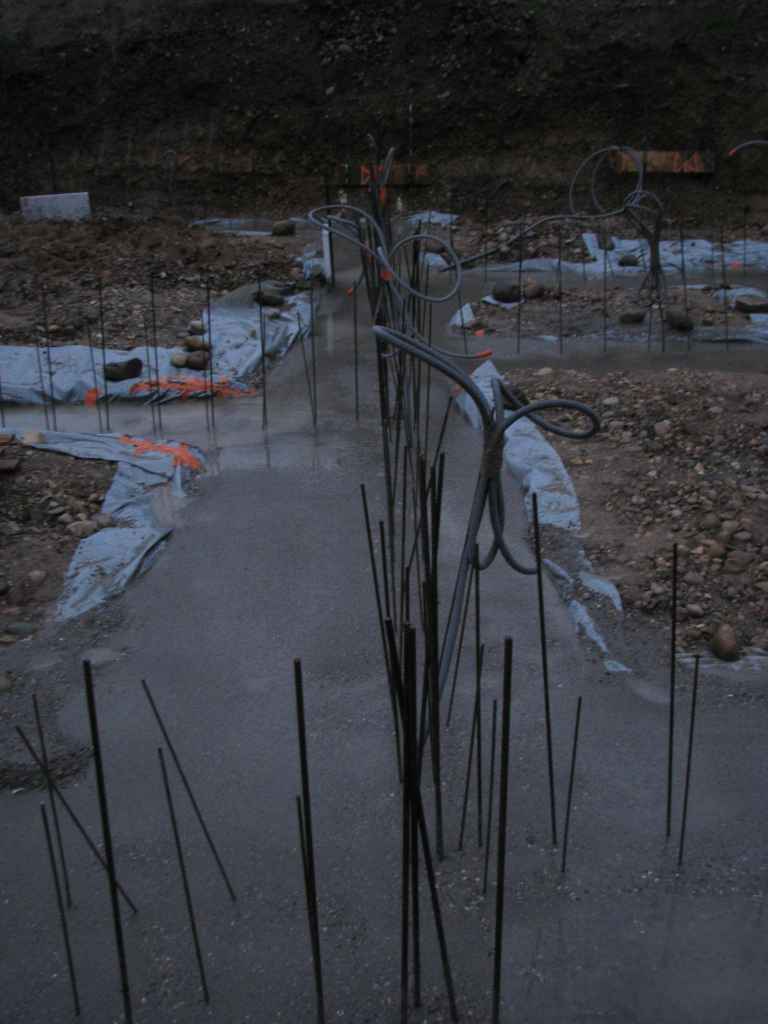

Le vendredi 17 octobre 2008 le ferraillage des semelles a commencé. Le week-end suivant nous avons mis en place les gaines électriques des circuits du sous-sol. Le 28 octobre malgré la pluie les semelles sont coulées.

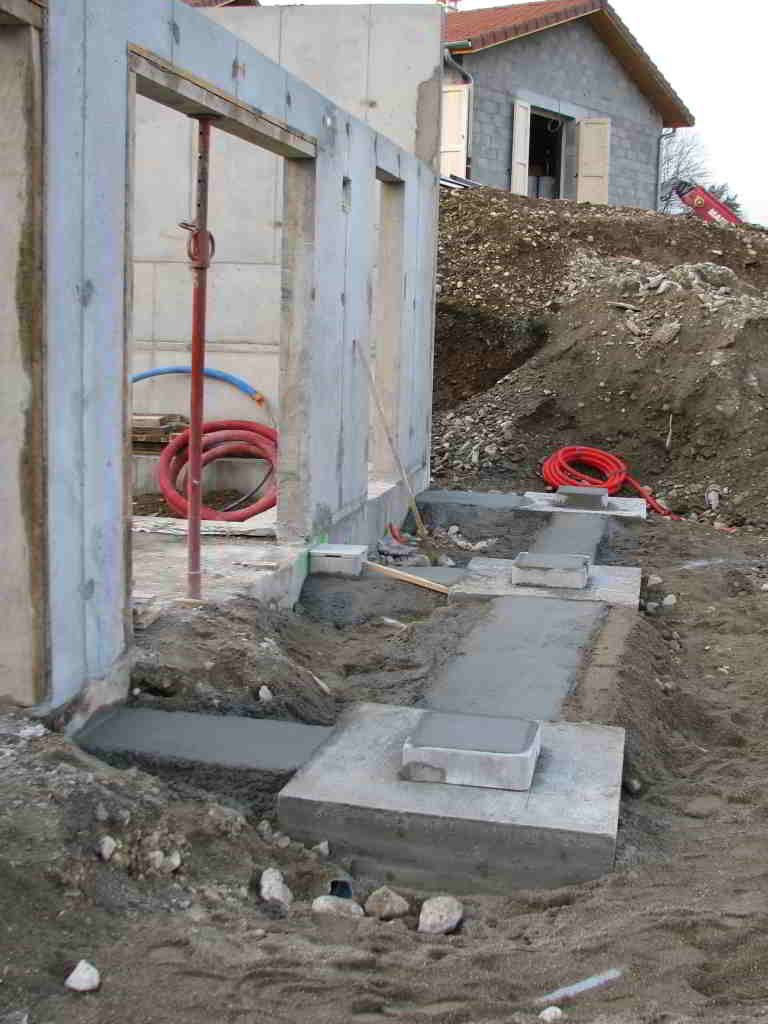

La réalisation de l'amorce des murs

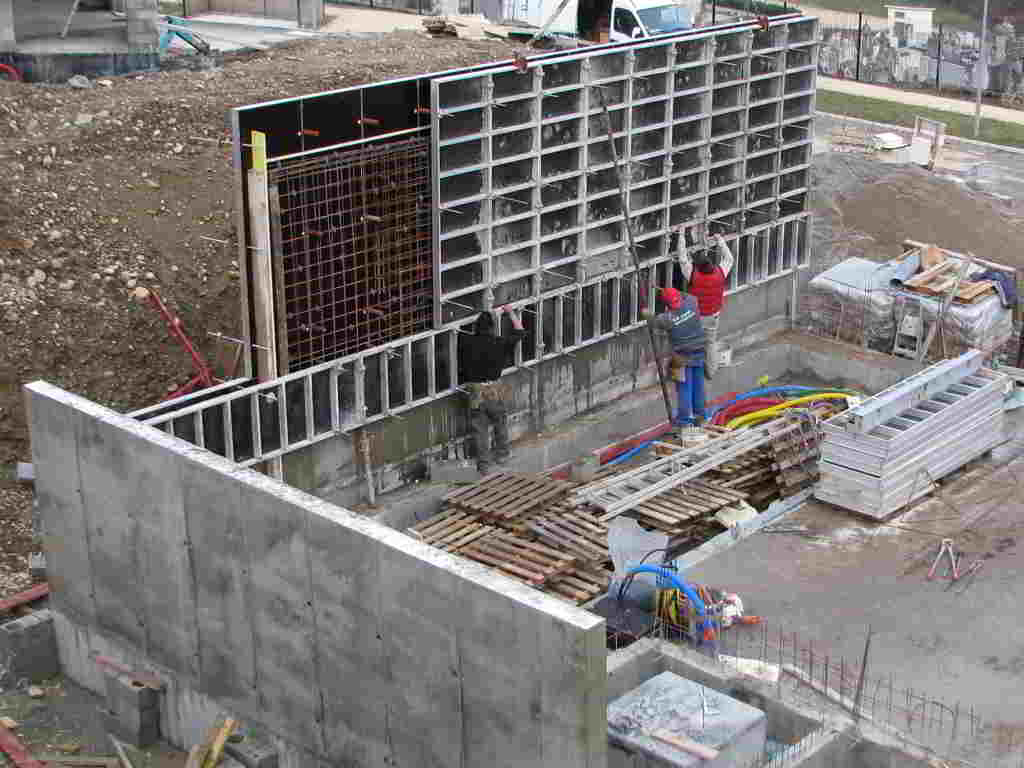

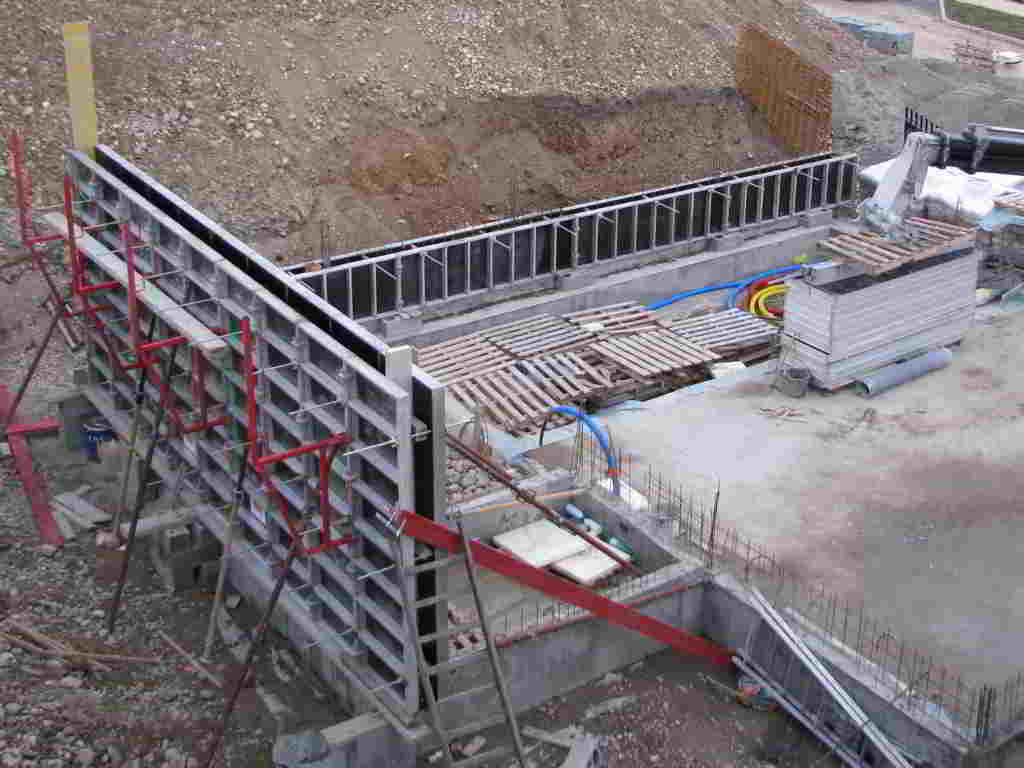

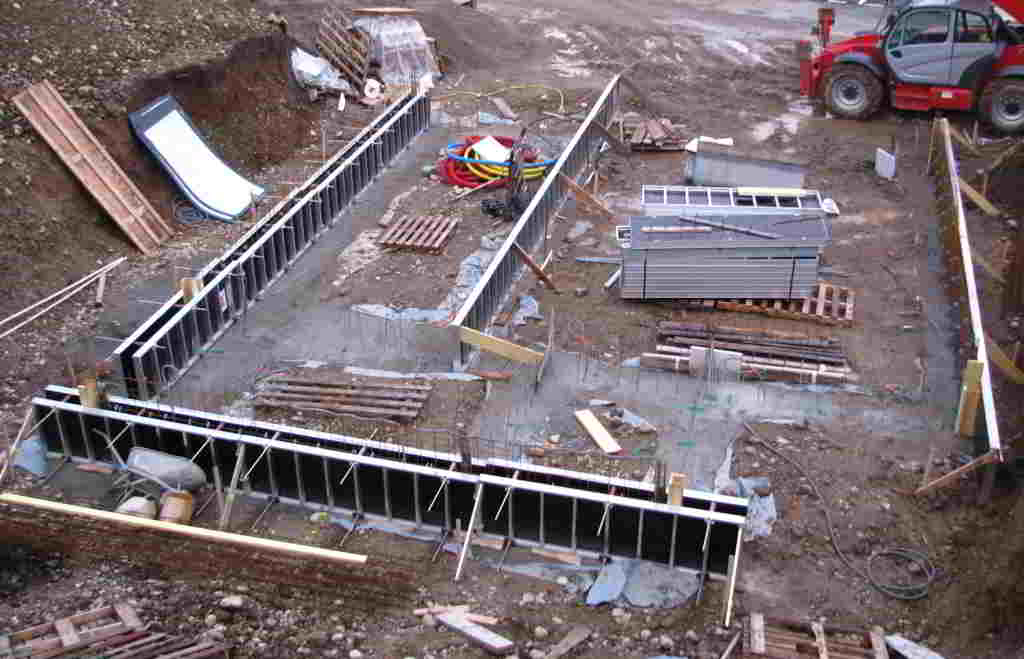

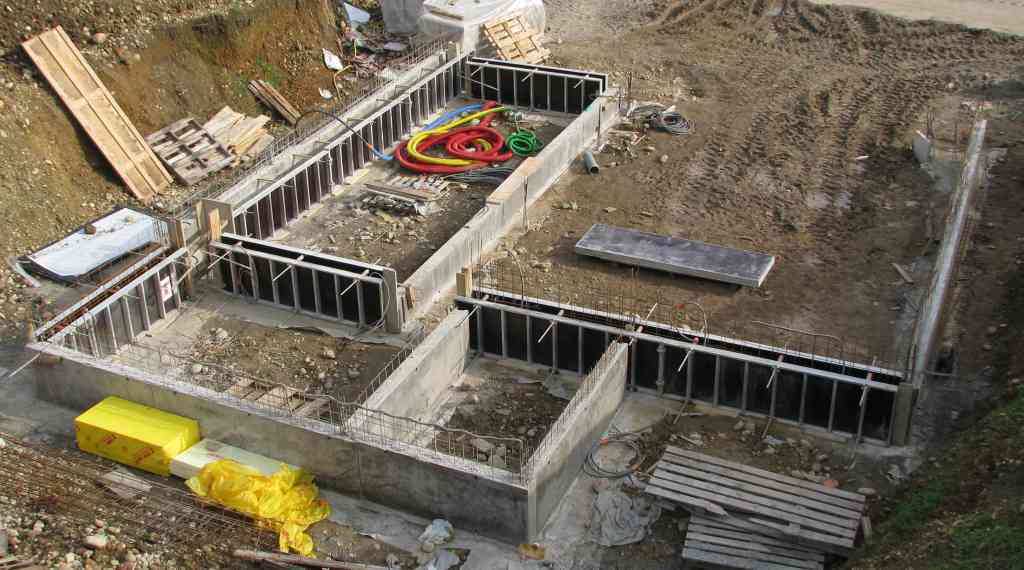

Les semelles étant coulées, la maison va pouvoir prendre un peu de hauteur. Les remontés de mur en béton banché sont réalisés par une série de rotation des banches placée horizontalement.

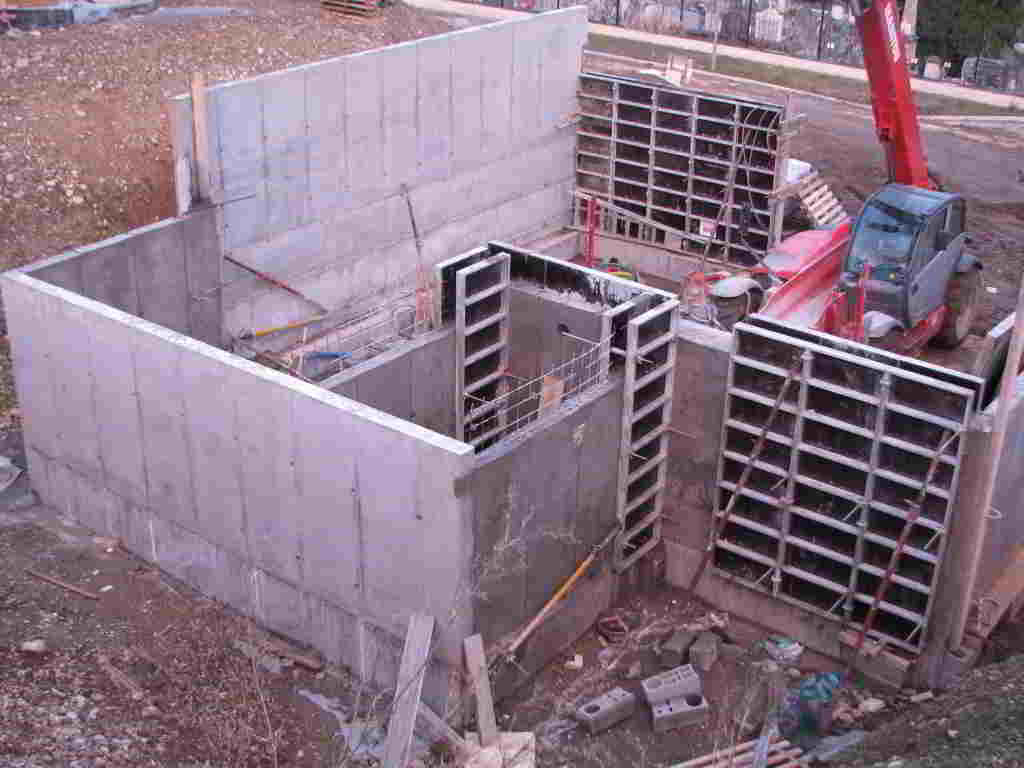

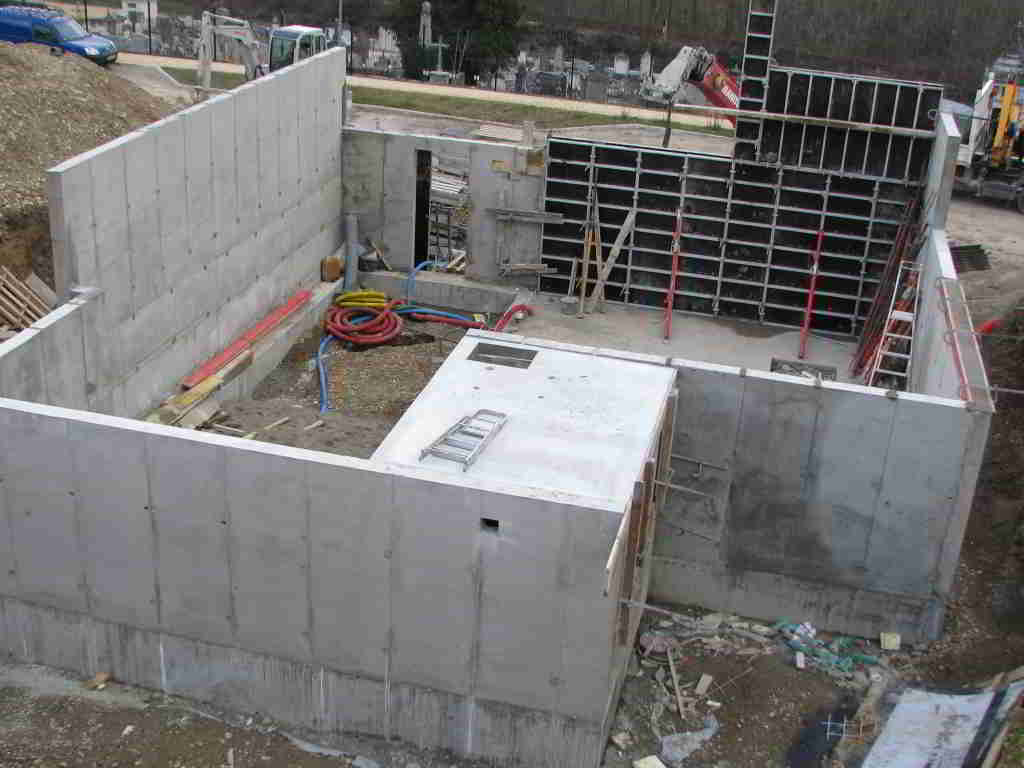

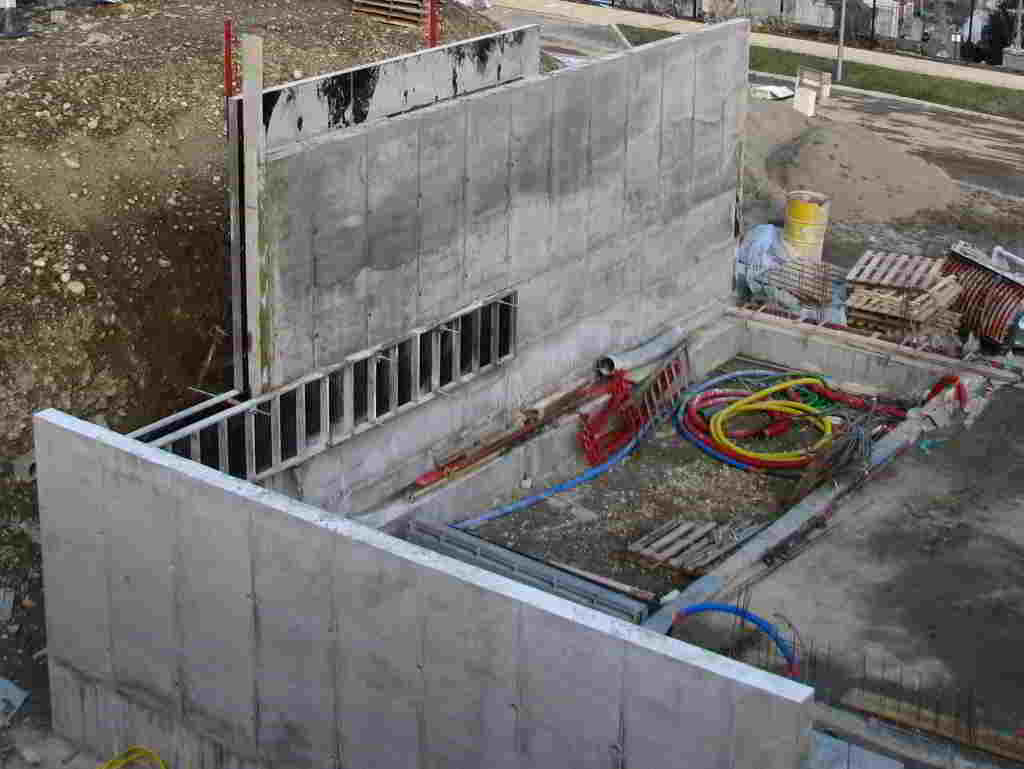

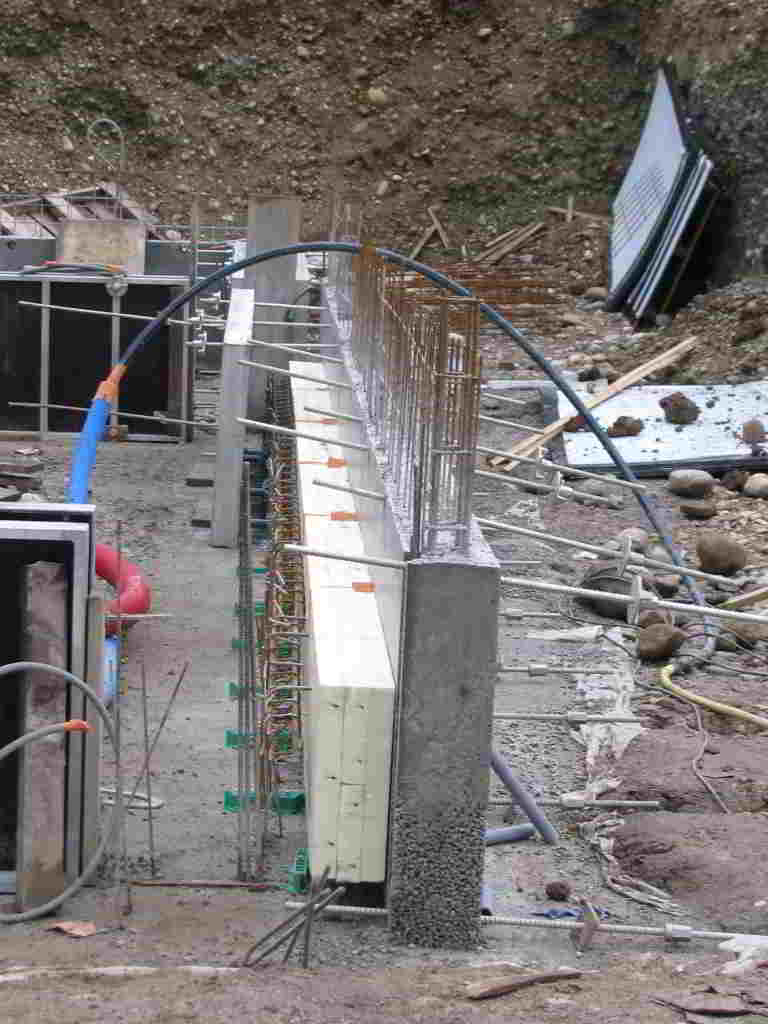

Une partie de l'ossature descendant au niveau du sous-sol l'assise de l'ossature devra disposée d'une rupture de pont thermique. Ces derniers sont constitués par des plaques de 15 cm de polystyrène extrudé intercalés entre l'assise de l'ossature (à couler) et le mur extérieur déjà présent.

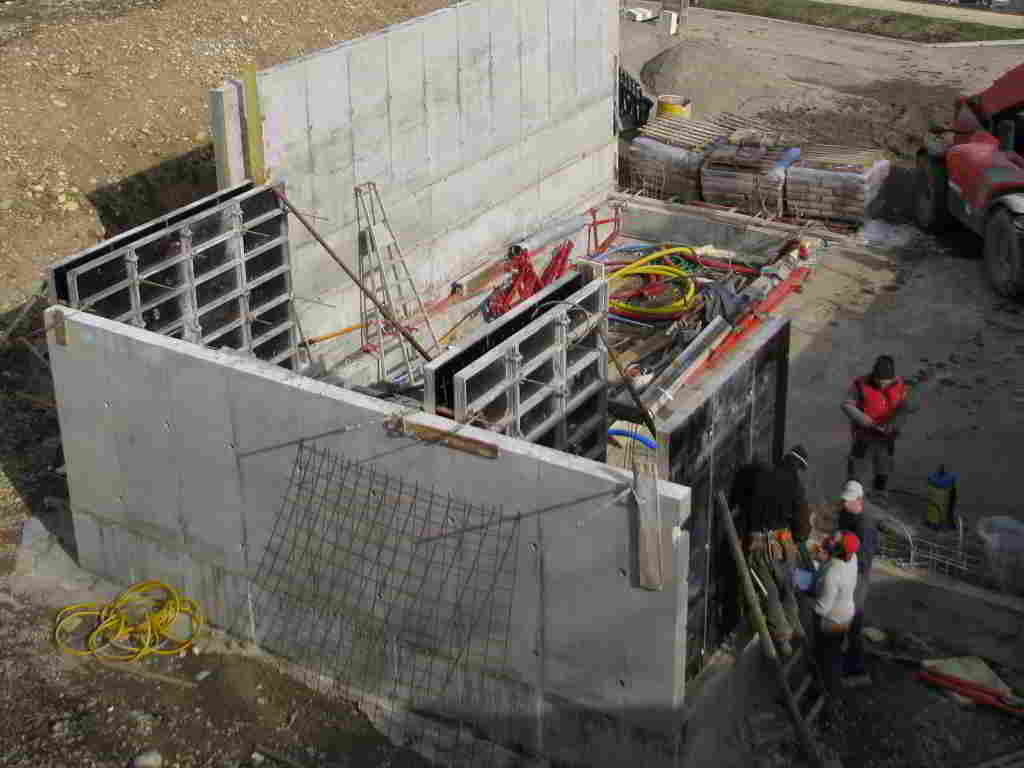

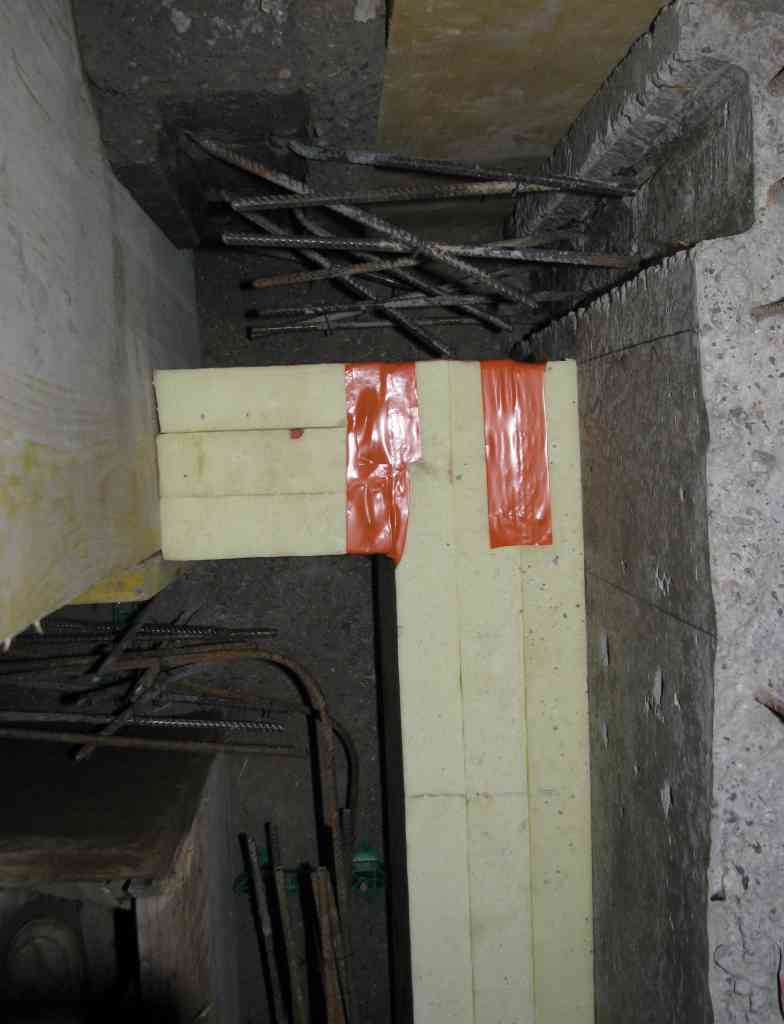

Poursuite de la rotation des banches. Une vue de détail de la rupture de pont thermique située à l'angle entre la cave et la chaufferie pour laquelle le coulage a posé problème. Le retour d'angle en polystyrène n'ayant pas été calé il a bougé sous la pression du béton.
Les dernières étapes permettant de préparer le coulage de la dalle du garage. Sur la photo du milieu on peut apercevoir une nouvelle rupture de pont thermique mise en place entre la dalle du garage et l'assise de l'ossature. Le 2 décembre la dalle du garage est coulée.

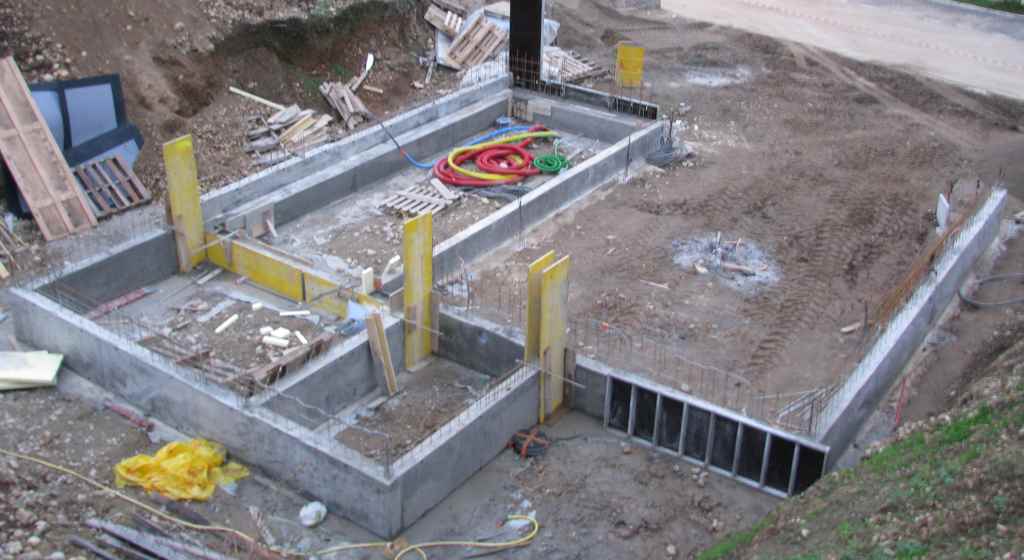

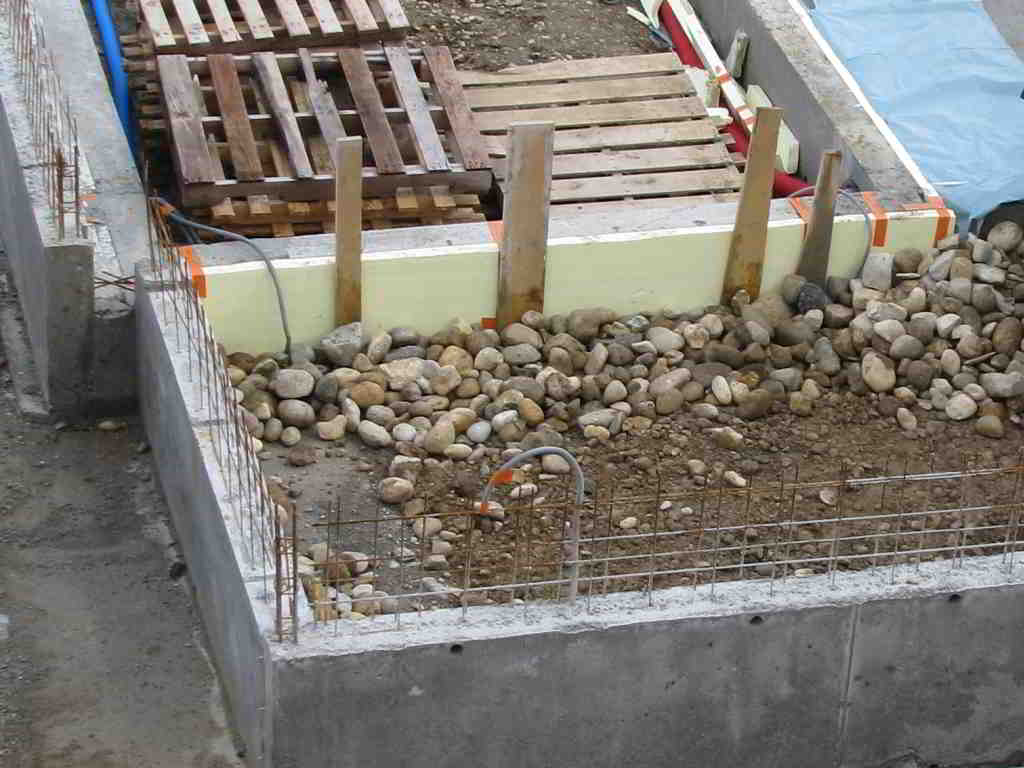

Les travaux ont été interrompu suite au coulage de la petite dalle du fond de la cuve. On en a profité pour faire les menu-aménagements et préparer la suite des opérations. On a commencé par la mise en place d'une couche d'isolant entre la cave et la partie habitée. Puis un empierrement du sol de la cave a été amorcé.
Début février 2009 reprise des travaux. La maçonnerie avance bien, les différents murs apparaissent au fur et à mesure de la rotation des banches. Ont commence par le mur ouest et l'amorce du mur nord (il est tros haut pour être coulé avec une seule hauteur de banche). Vient ensuite le mur nord calé sur l'amorce précédente.
La météo s'est bien rafraichi mais n'a pour le moment pas perturbé le coulage des murs. La rotation des banches se poursuit et successivement le mur sud, les perpendiculaires au mur ouest, et le fond du garage sont coulés.

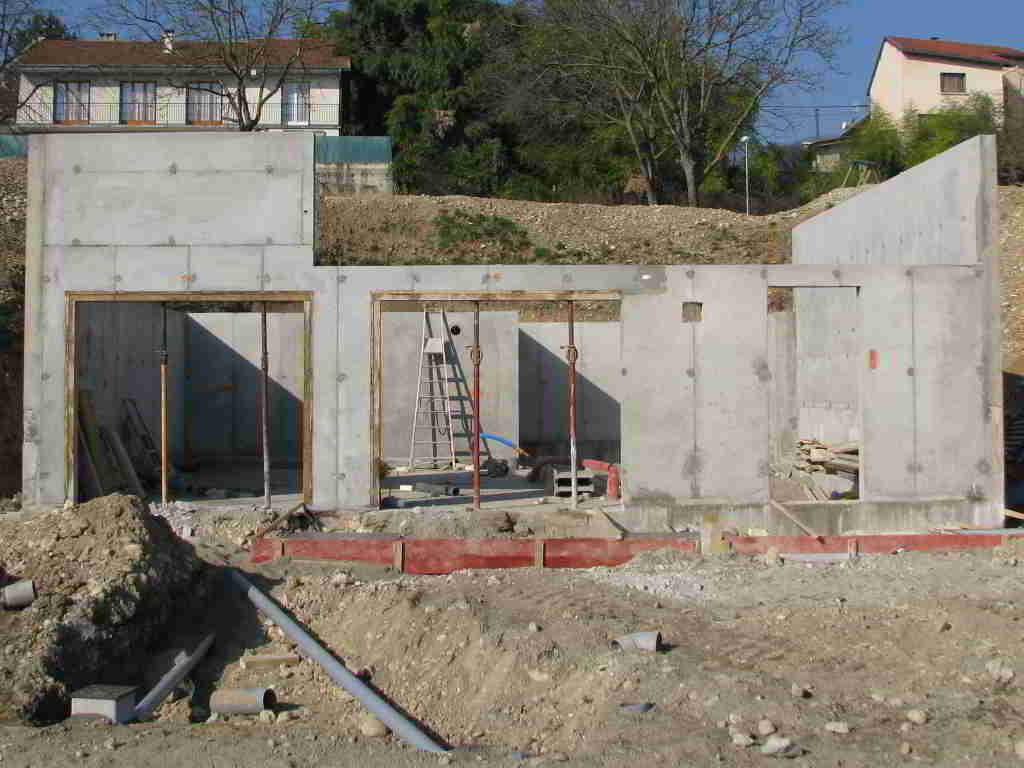

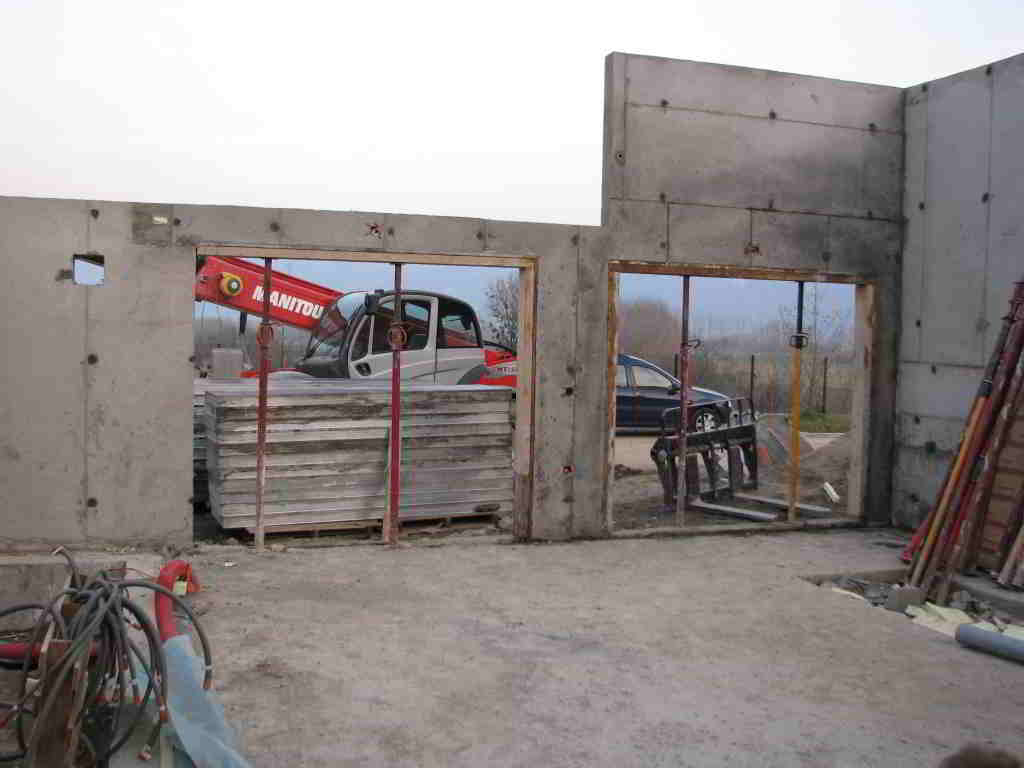

La fin des travaux de maçonnerie approche il ne reste plus que la dalle de la petite terrasse, la façade est à terminer avec les emplacement des 2 portes de garage. Sur la photo de droite on aperçoit sur la gauche la réservation pour l'entrée d'air de la VMC double flux.

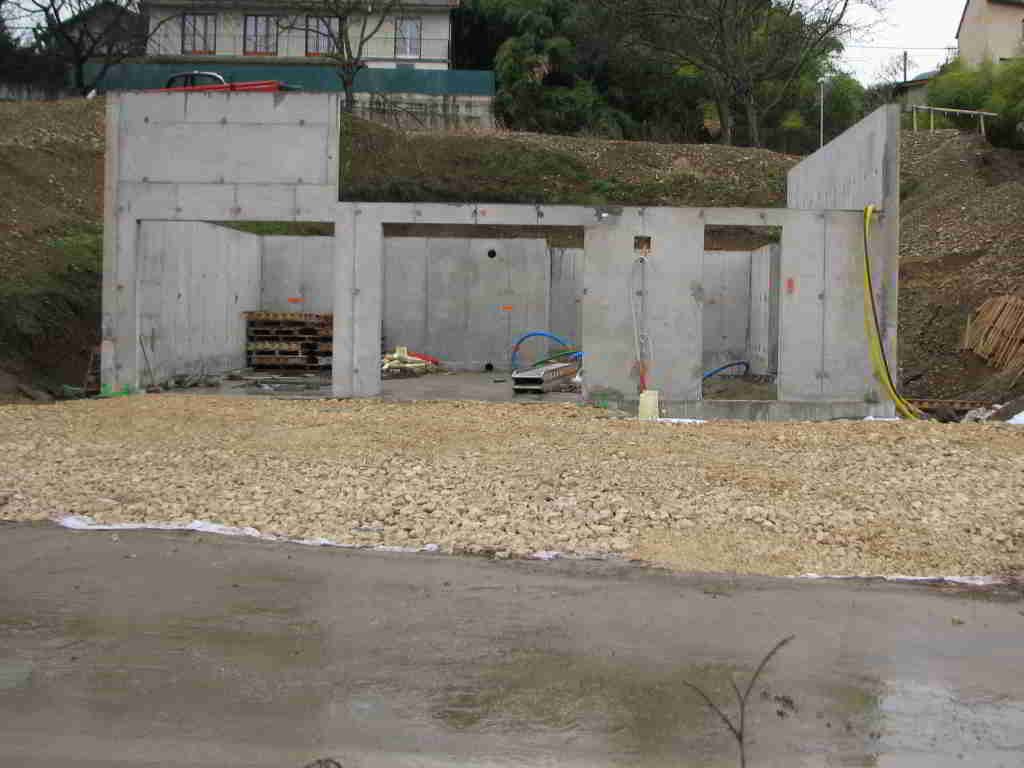

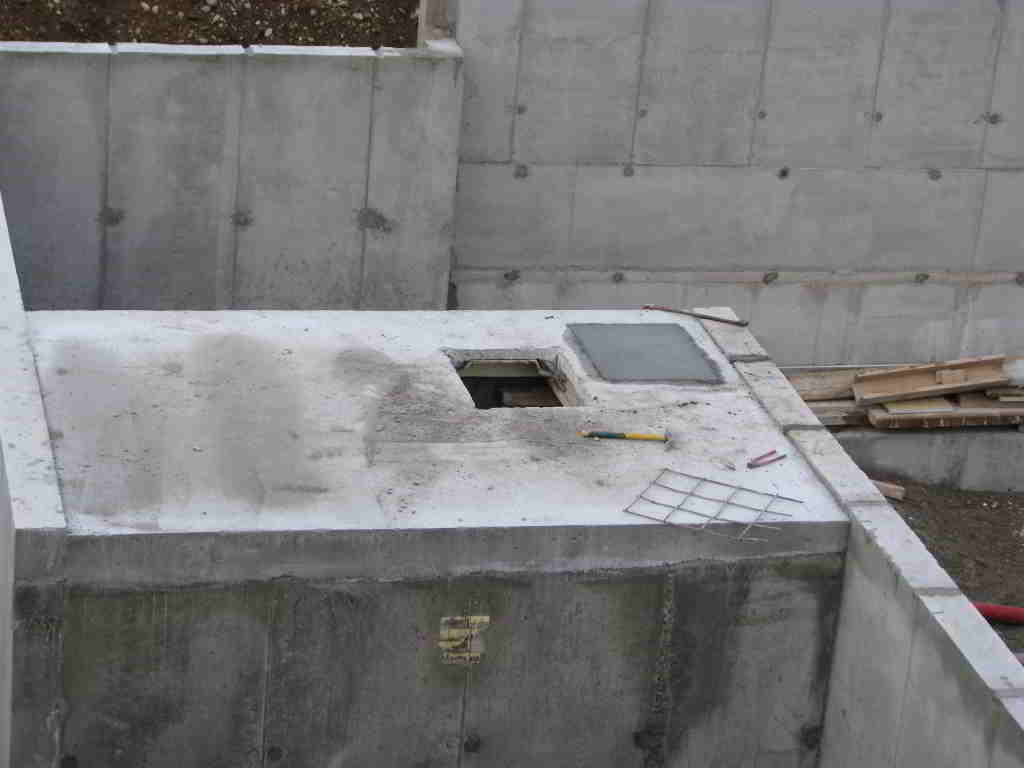

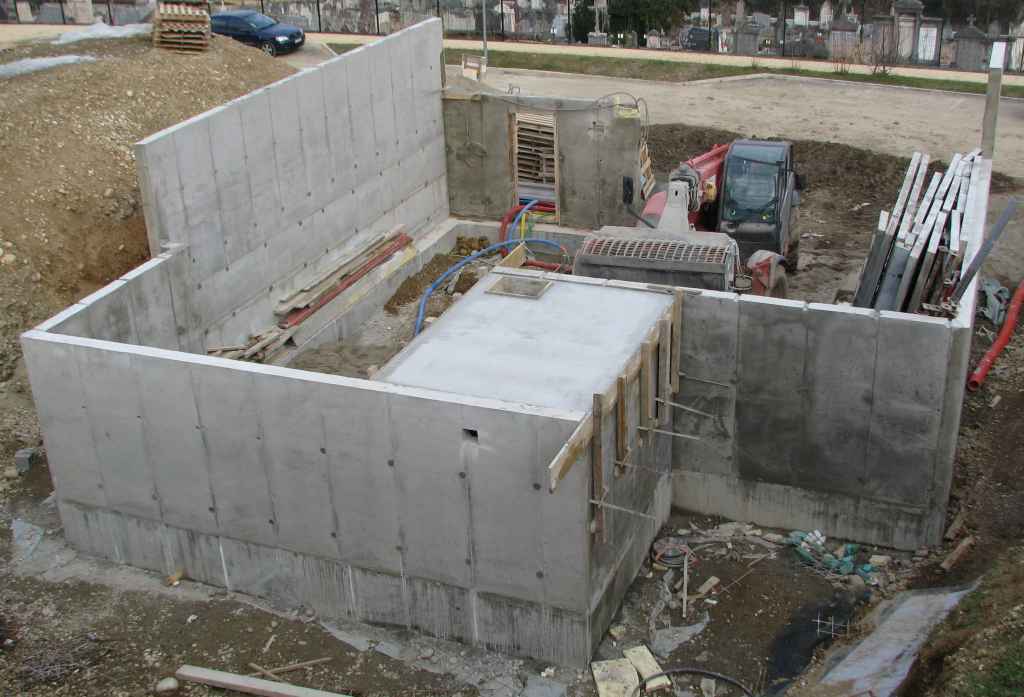

Une erreur a été commise sur le positionnement de la trappe d'accès à la cuve. celle-ci allait se retouver en partie sous les murs et il aurait donc été impossible de l'ouvrir. La partie est de la maçonnerie est maintenant terminée.
La finalisation de la plate-forme

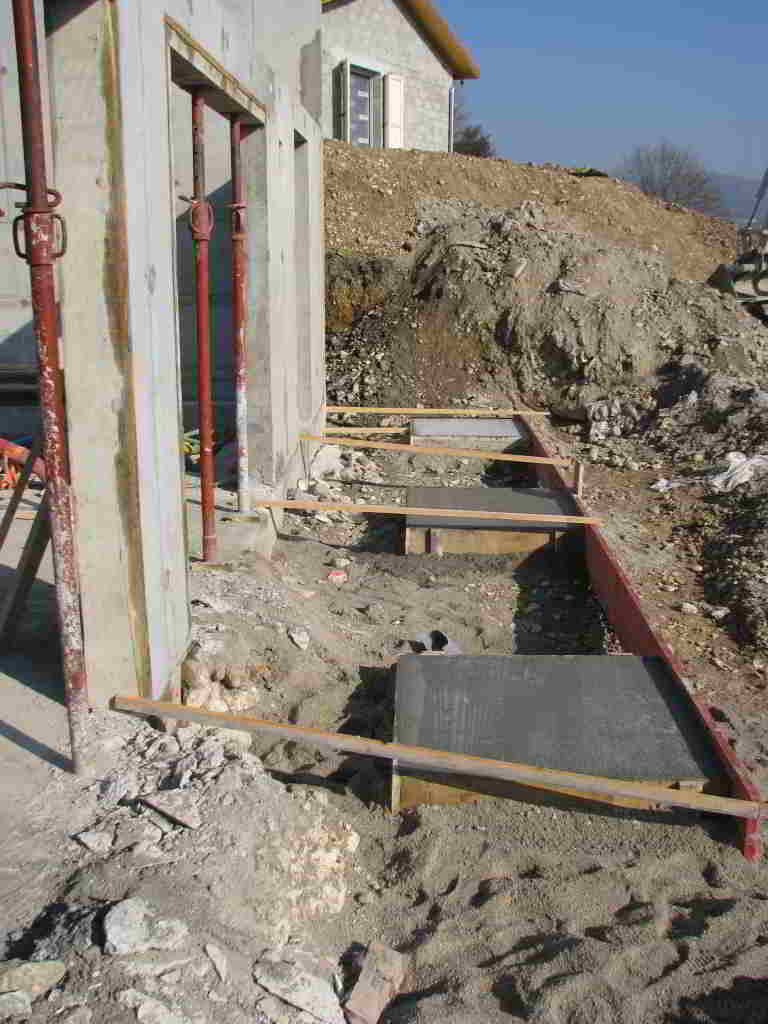

La dernière chose qui restait à faire était le coulage des massifs bétons qui vont accueillir par la suite les poteaux supportant la façade est de l'ossature bois. Unempierrement de la plate-forme a été fait pour faciliter la livraison de la partie ossature bois.

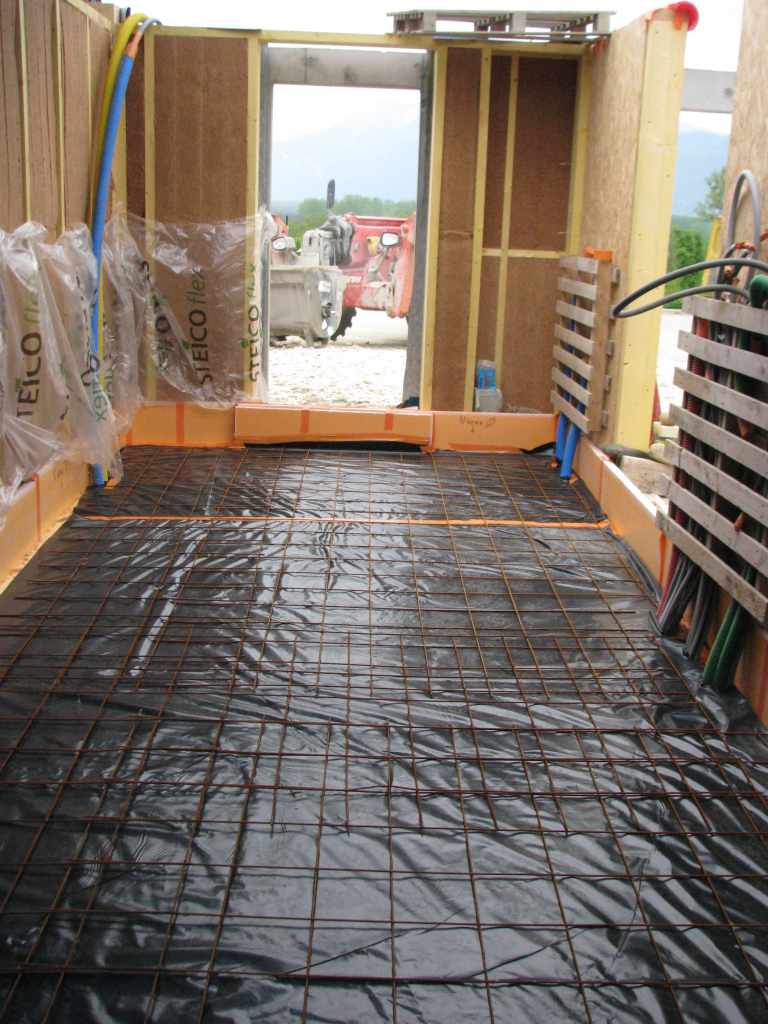

Le coulage de la dalle du hall

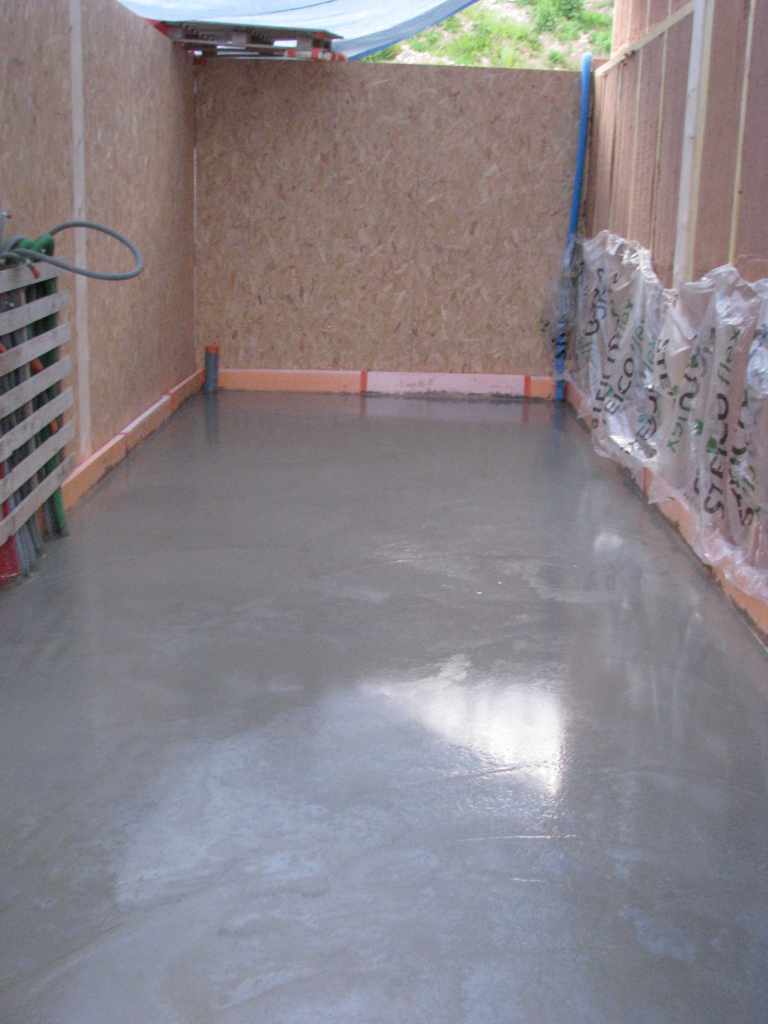

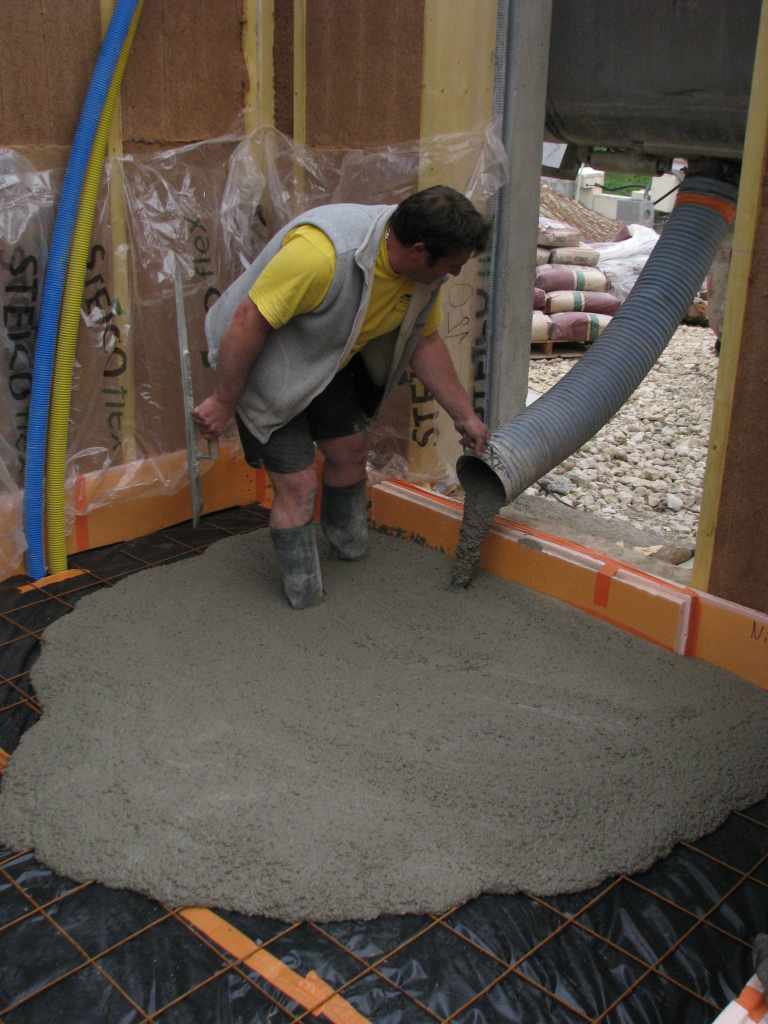

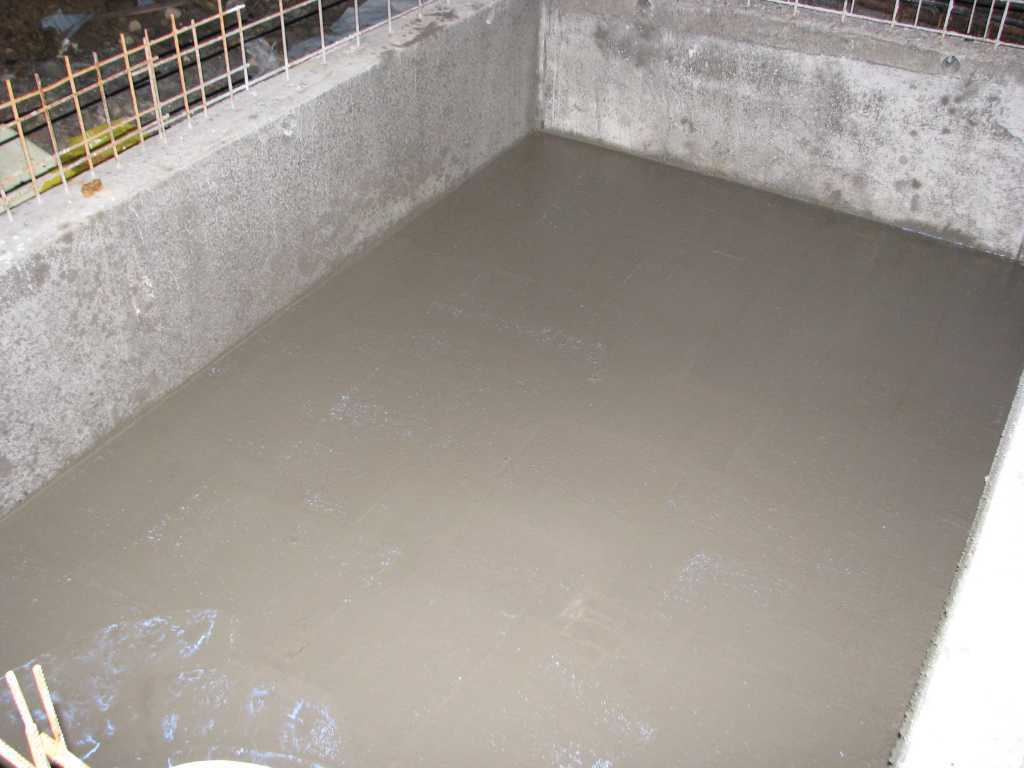

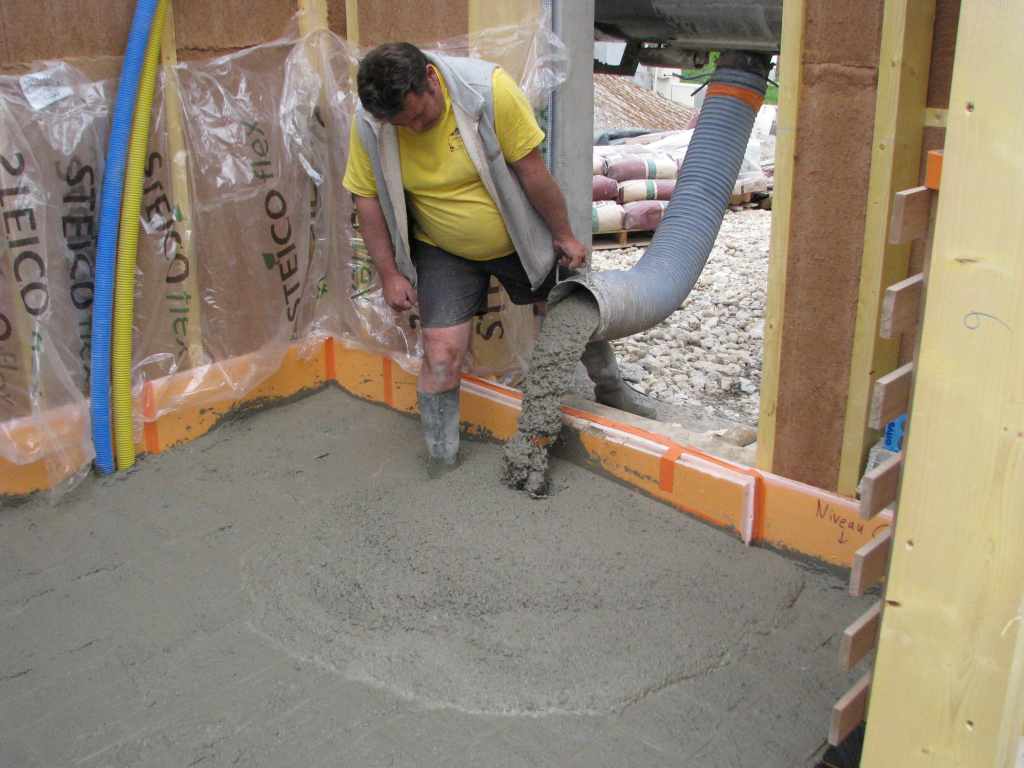

L'ossature du hall étant en place, l'isolation de la dalle a pu être mise en place. Le coulage de la dalle béton a donc pu avoir lieu. Aprsè la mise en place d'un film poliane et la pose du treillis matallique, le coulage a pu être réalisé. C'est une opération assez classique la seule précaution importante est de respecter le niveau 0 qui a été défini lors de la pose de l'isolant.
